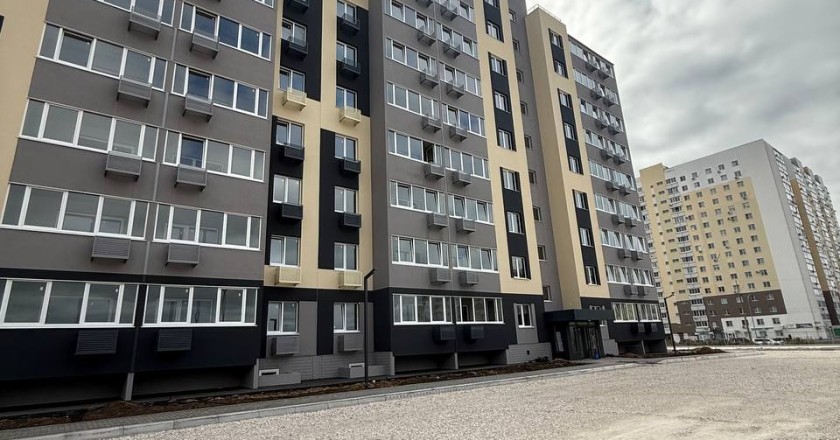

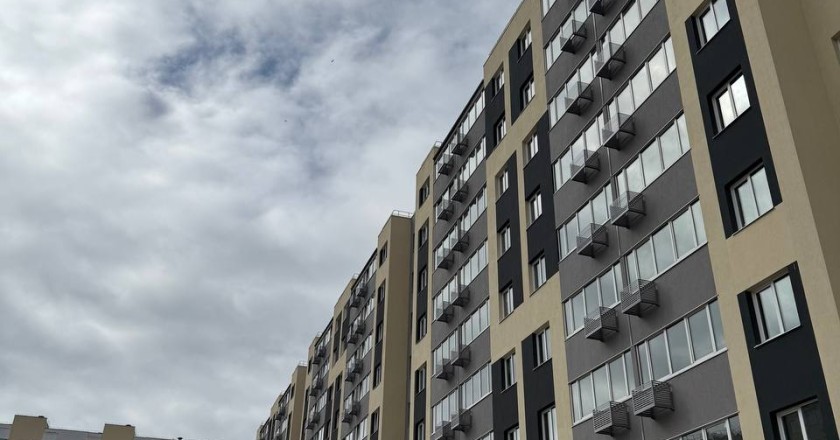

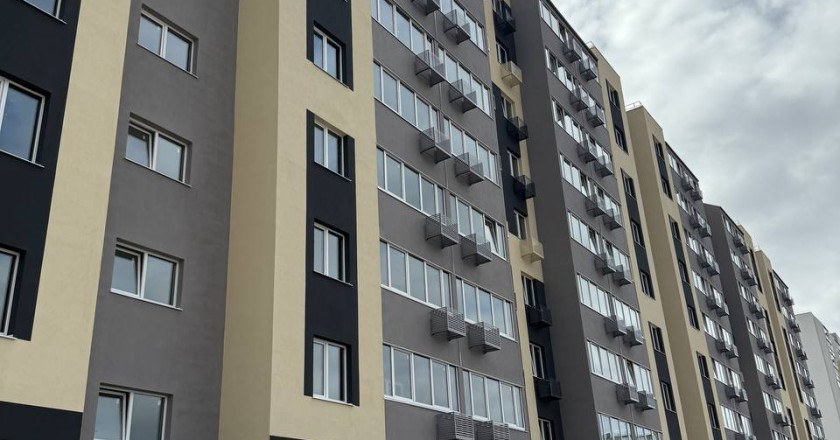

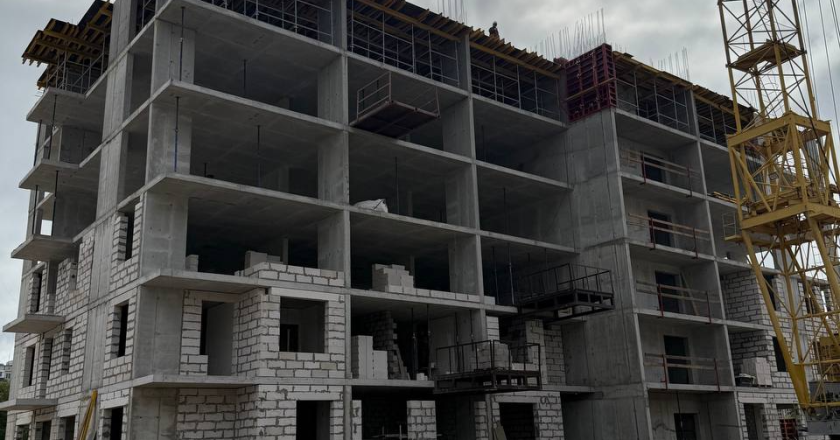

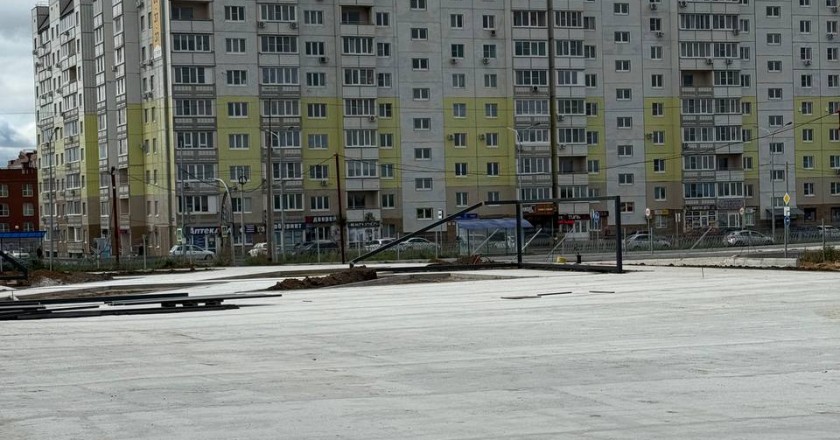

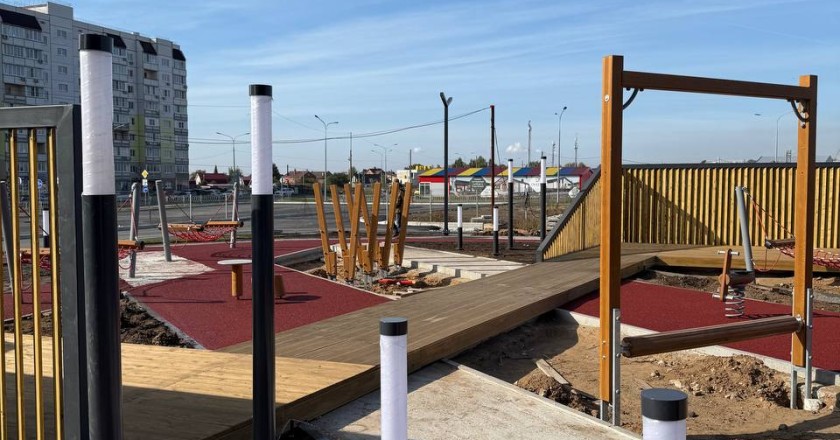

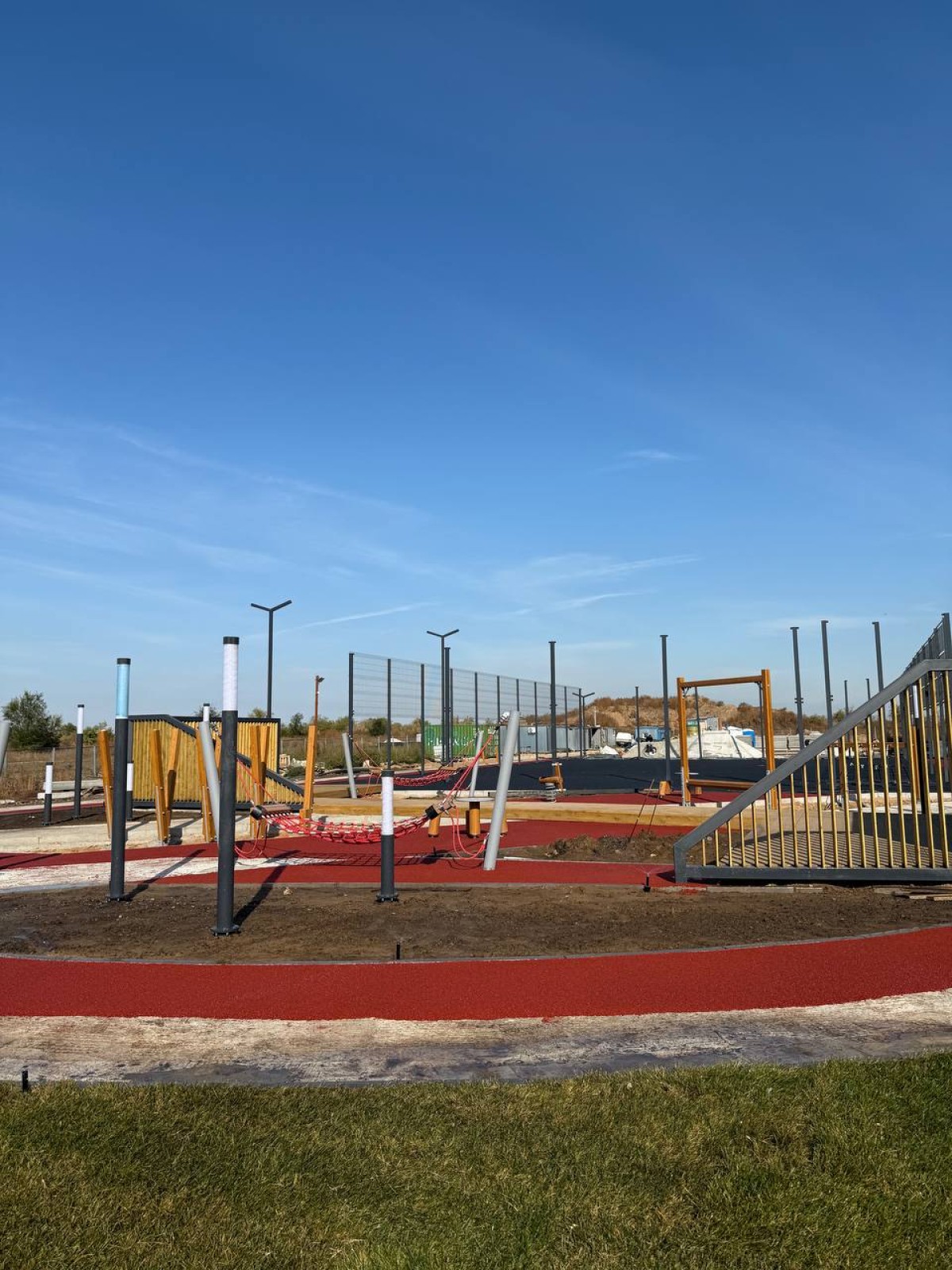

Ход строительства
Первый дом:
• Сдан
Второй дом:
• Готов на 100%. Ожидаем назначения итоговой проверки к сдаче в эксплуатацию.
Третий дом:

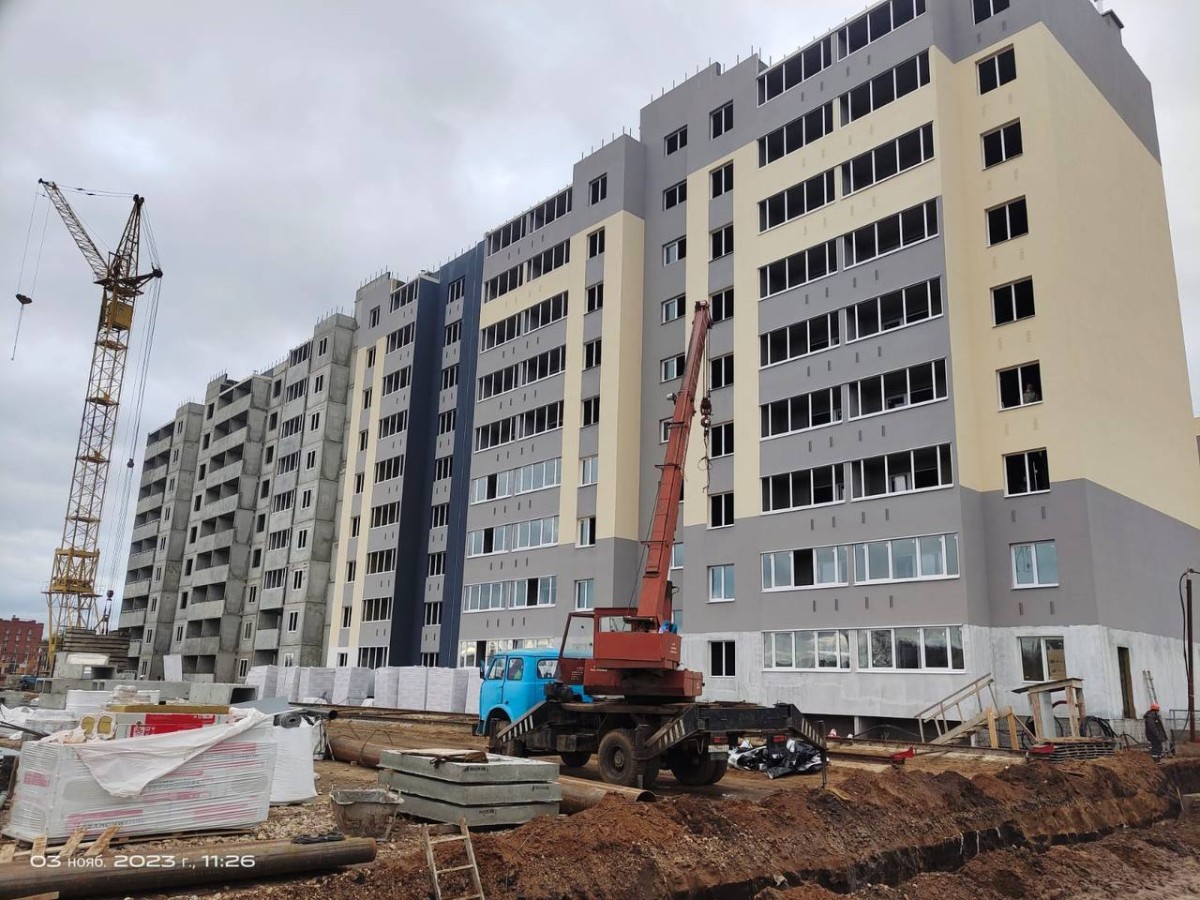

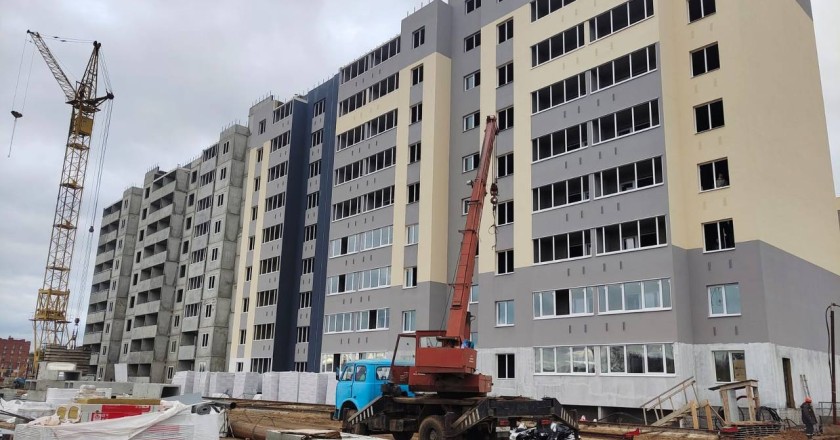

• Монтаж стеновых панелей
• Установка оконных блоков
• Монтаж наружных сетей - вода, канализация.
Первый дом:
• Дом готов на 100%. Подали документы в Минстрой на получение разрешения на ввод в эксплуатацию
Второй дом:
• Доделки внутри
• Благоустройство территории
• МАФ
• Озеленение
Третий дом:

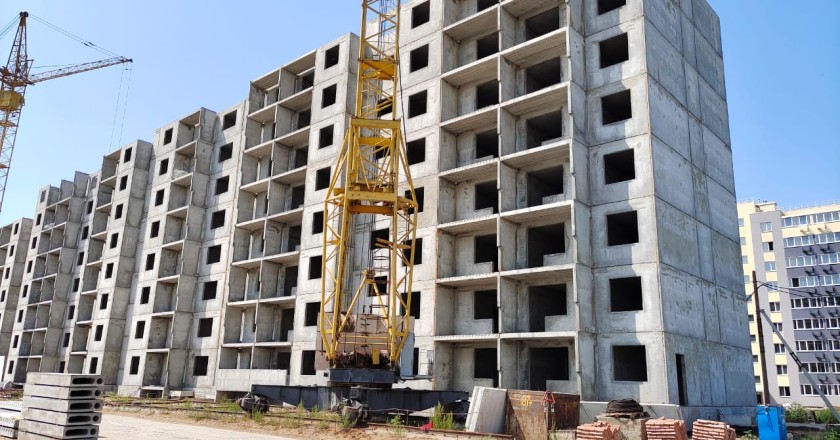

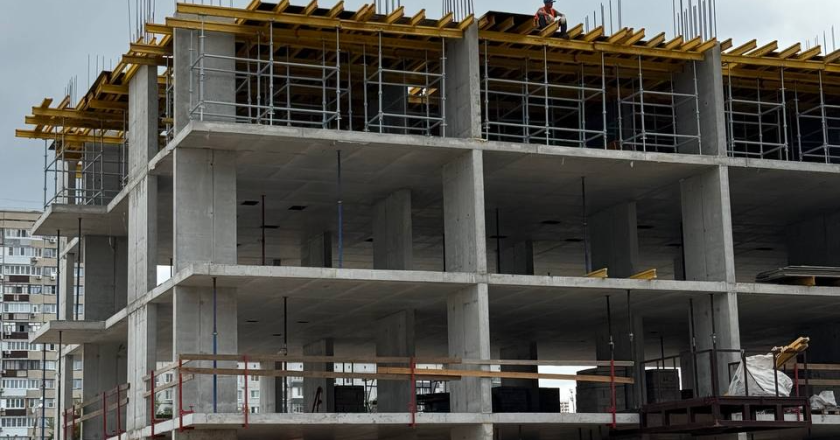

• Монтаж 7-го этажа

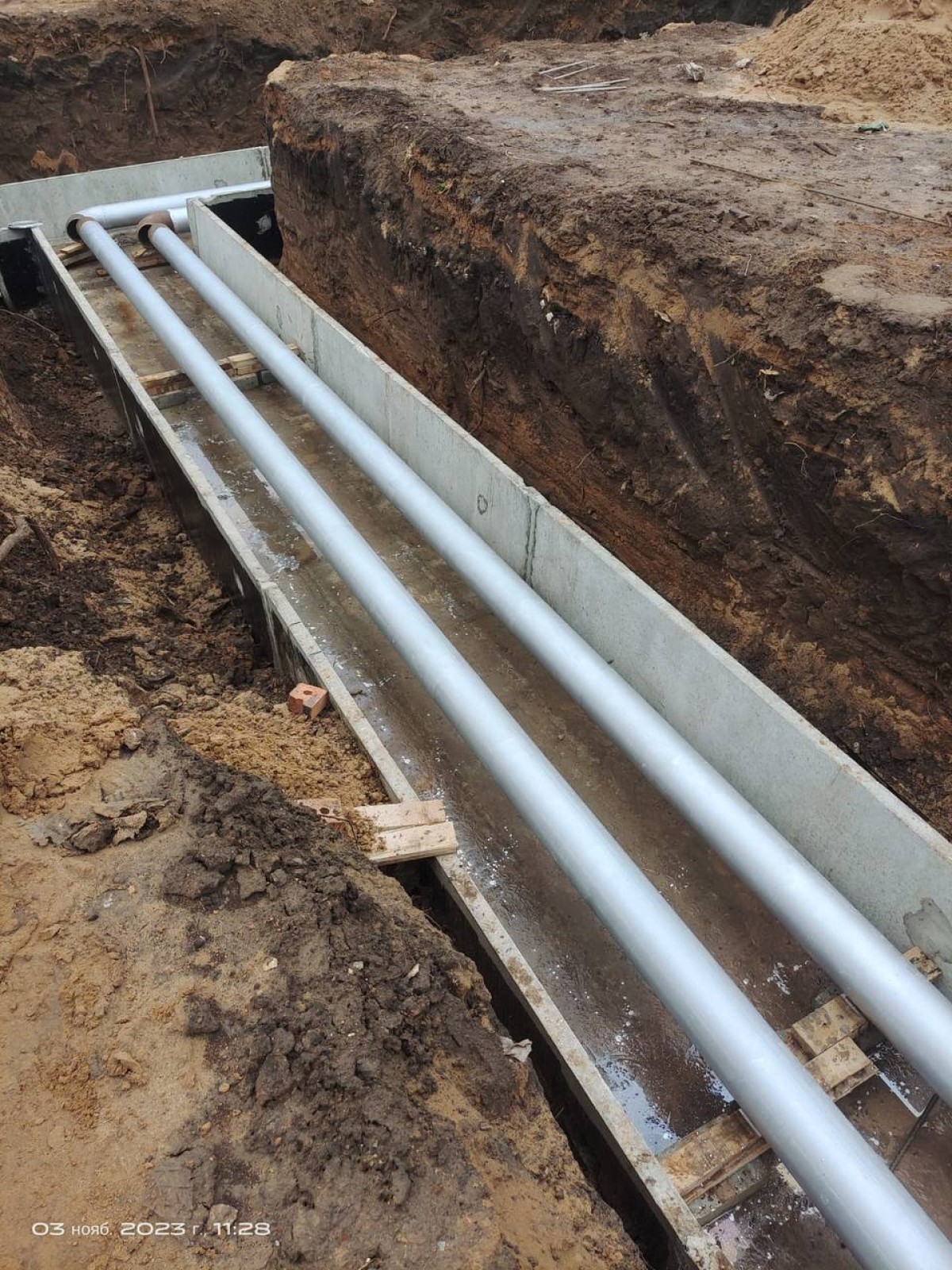

• Наружные сети
Первый дом:
• Строительная готовность 100%. Идет процесс сдачи сетей.
Второй дом:
• Благоустройство территории
• Монтаж автополива
• Уличное освещение

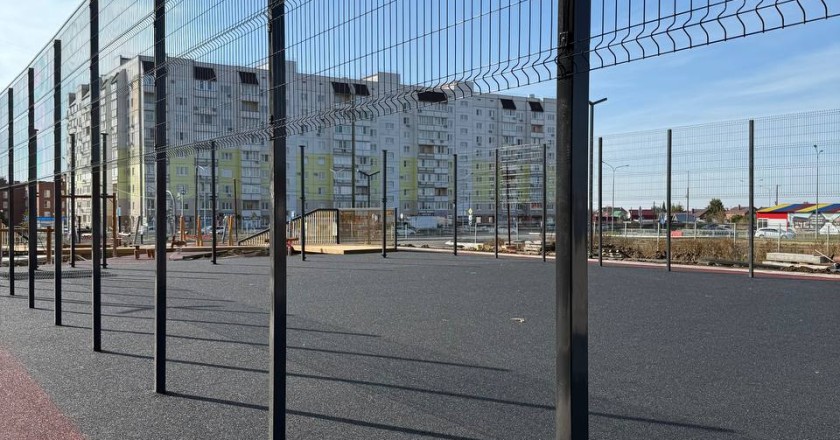

• Детские площадки, устройство наружных сетей
Третий дом:

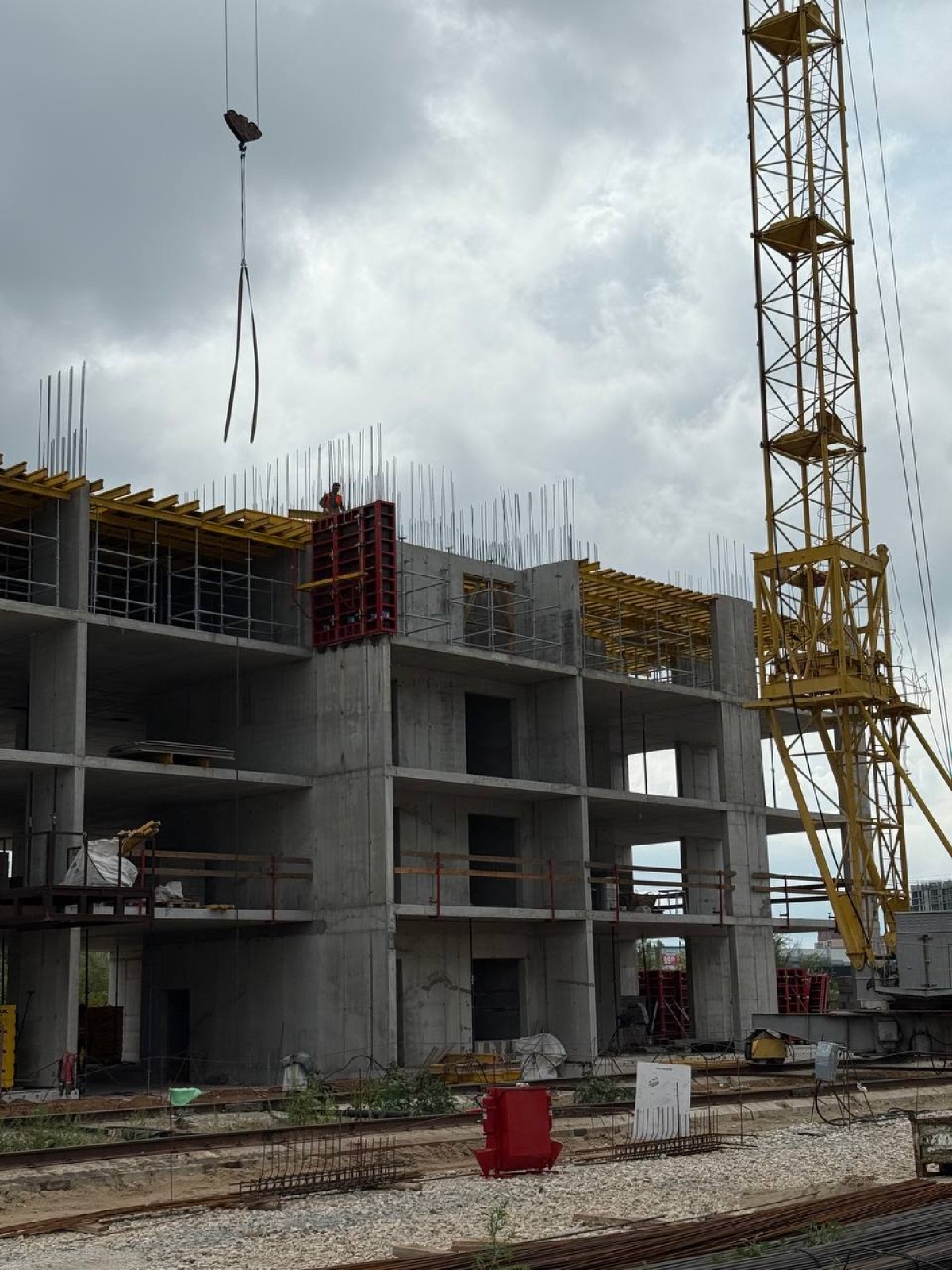

• Монтаж 5-го этажа
• Гидроизоляция подвала
• Обратная засыпка фундамента
Первый дом:
• Благоустройство территории
• Посадка газонов
• Укладка асфальтового покрытия

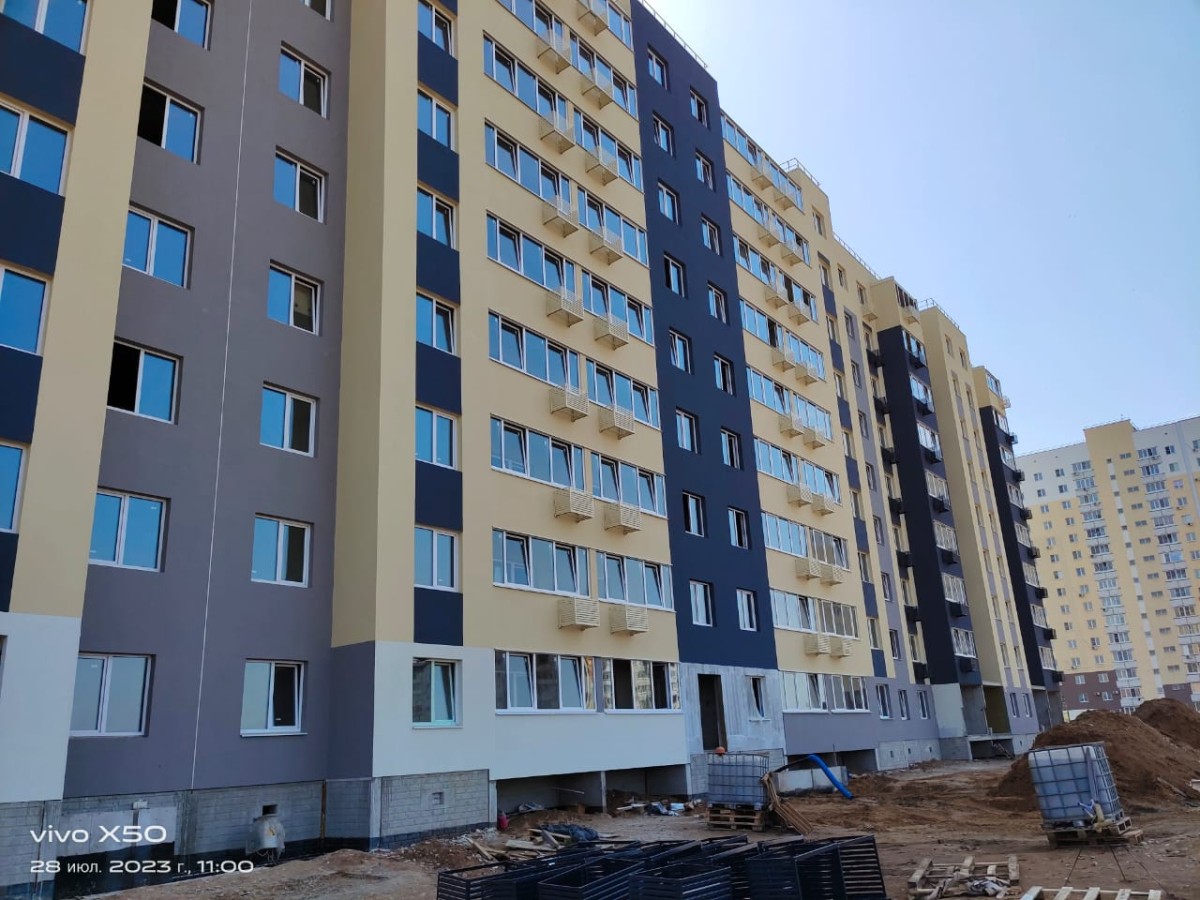

• Установка домофонов, видеонаблюдения
Второй дом:
• Благоустройство территории

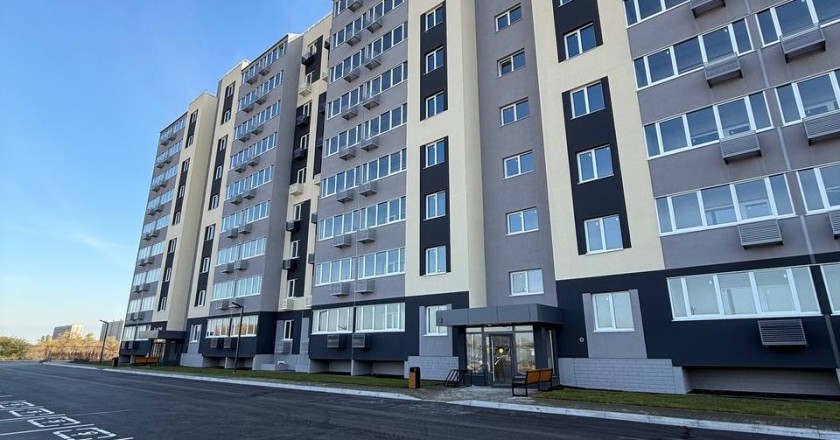

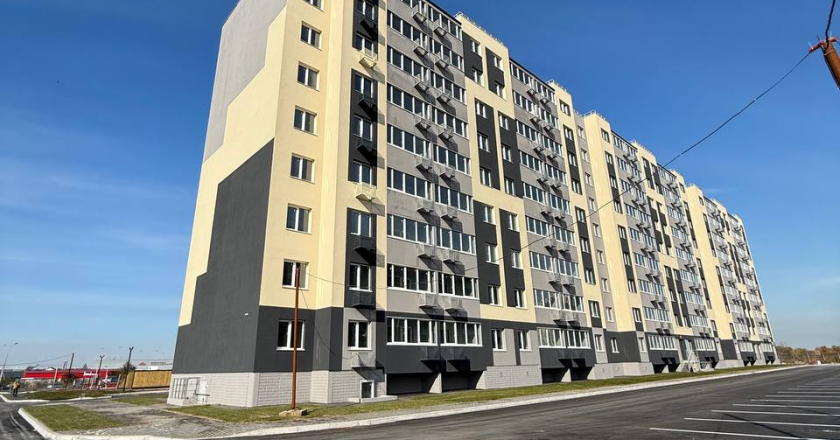

• Отделочные работы в моп

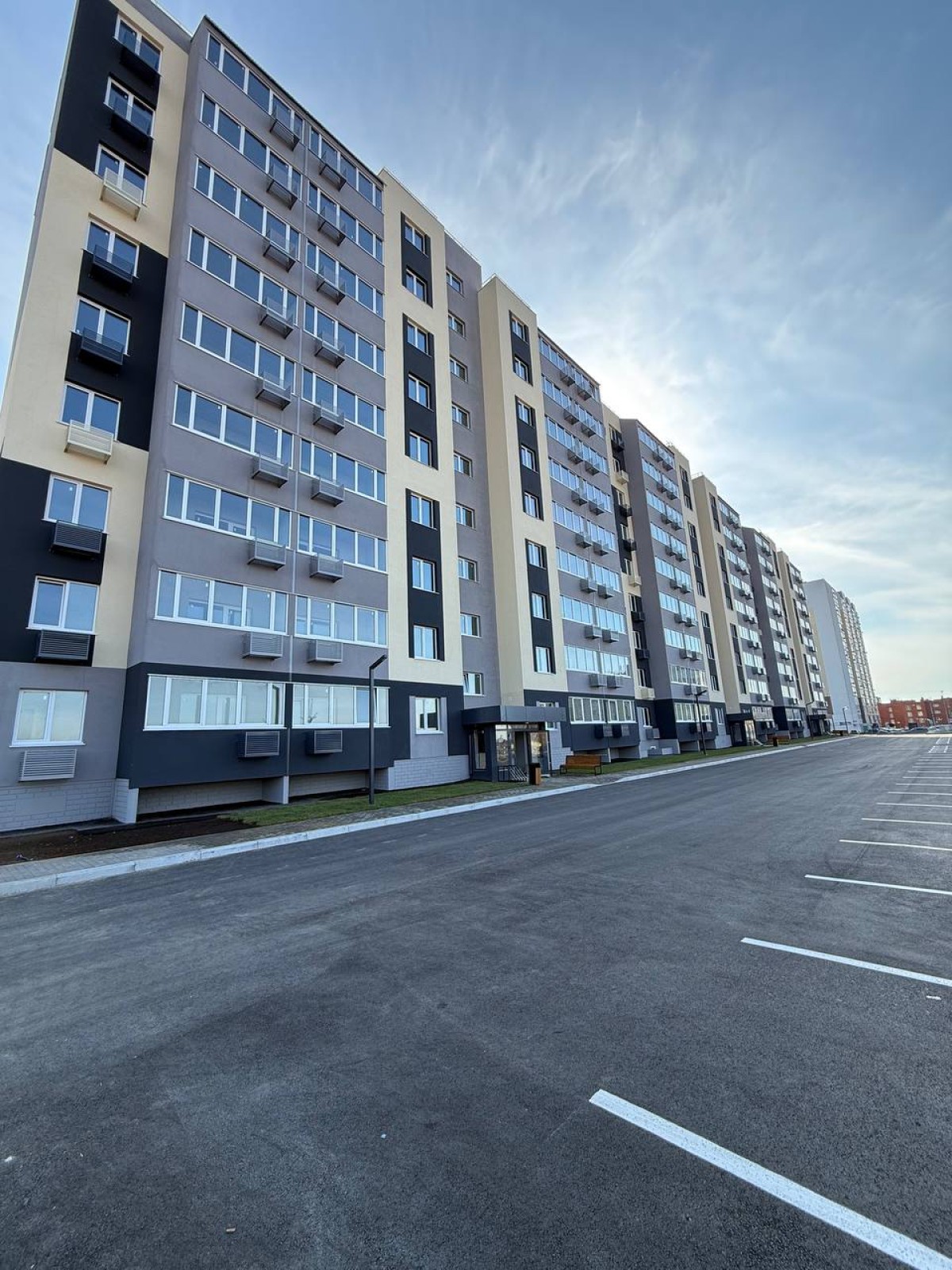

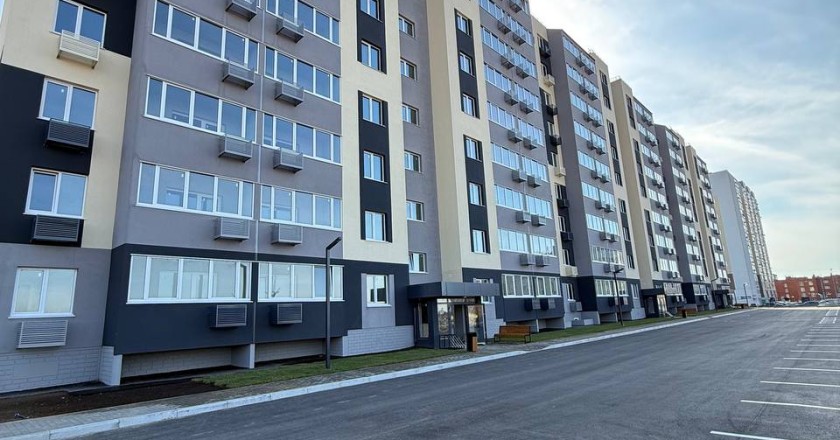

• Установка квартирных дверей, наружные освещение, монтаж лифтов
• Промывка систем отопления и водоснабжения.
Третий дом:

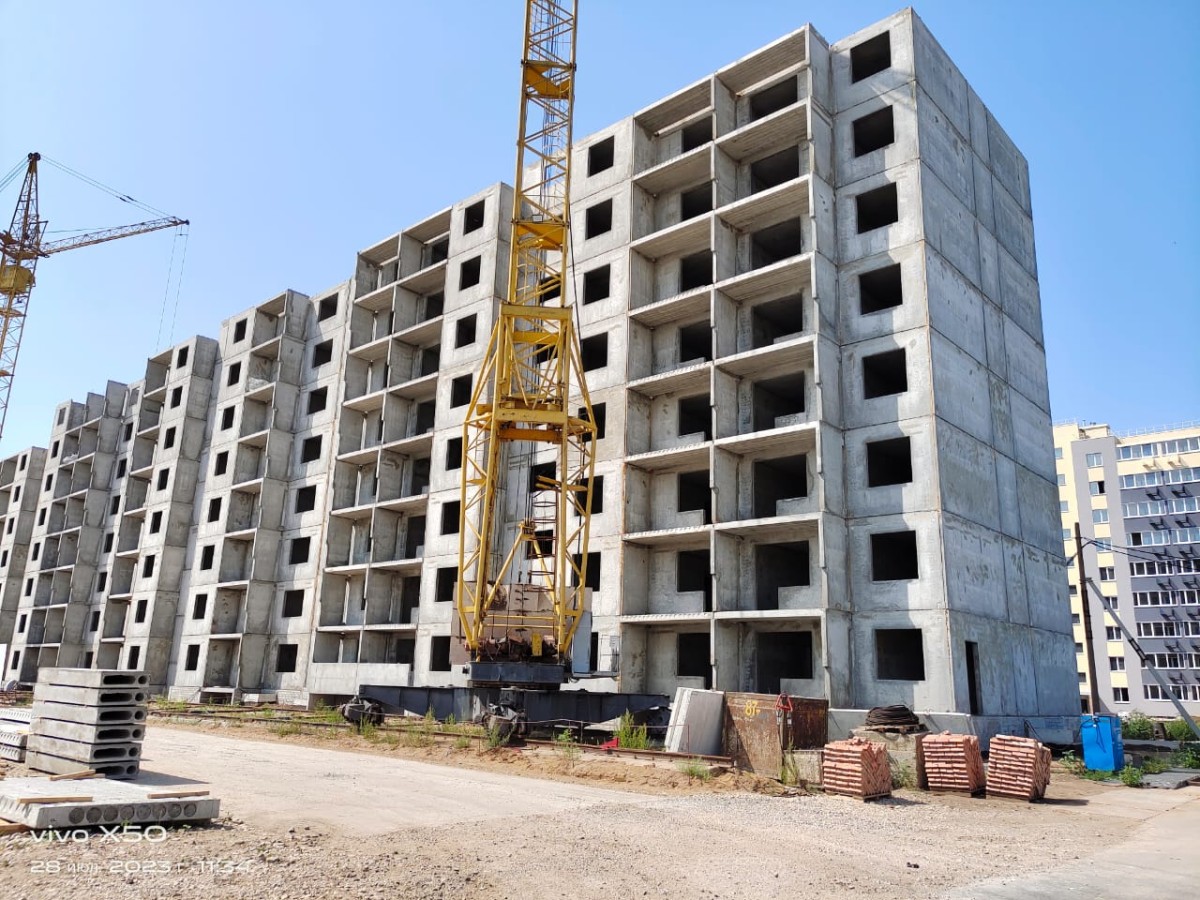

• Монтаж панелей 1-3 этажей
Первый дом:
• Благоустройство территории
• Посадка растений
• Промывка систем отопления и водоснабжения
Второй дом:
• Наружные внутриплощадочные сети
• Благоустройство территории
Третий дом:

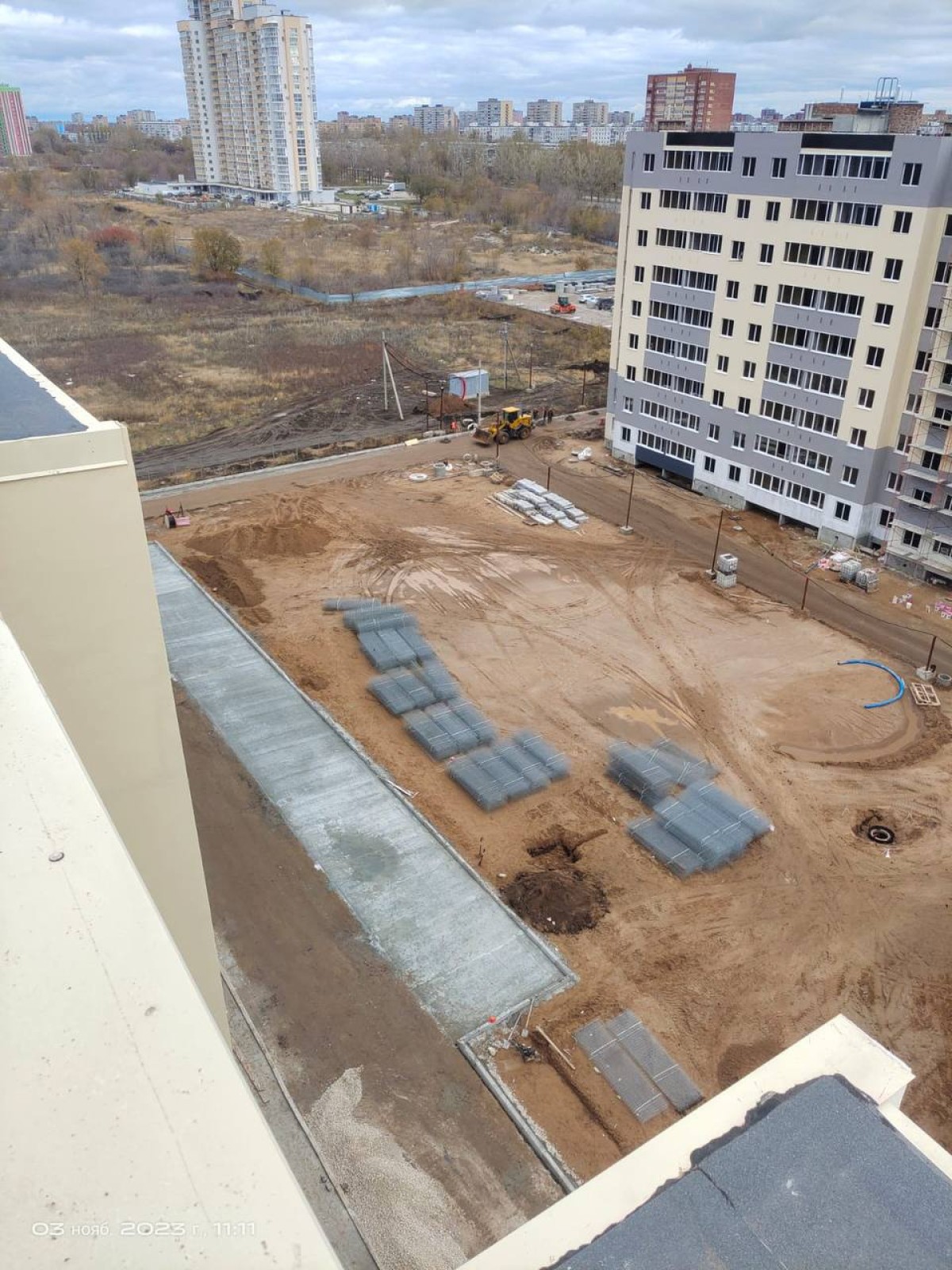

• Монтаж панелей первого этажа
Первый дом:
- строительная готовность дома 100%
- работы по доделке наружных сетей
- благоустройство (подготовка к озеленению)
Второй дом:
- работы по отделке МОП
- благоустройство территории
- прокладка наружных сетей
Третий дом:

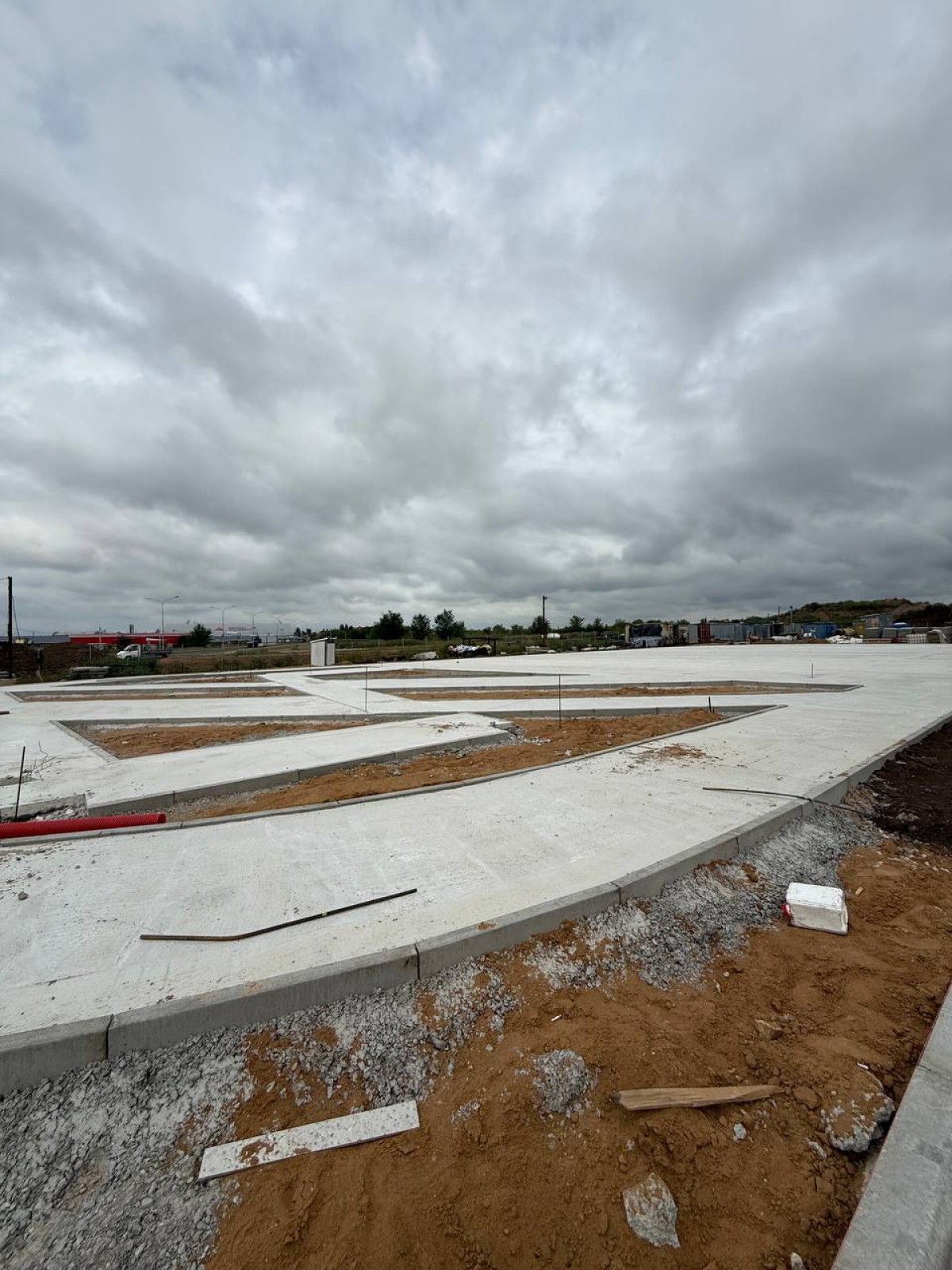

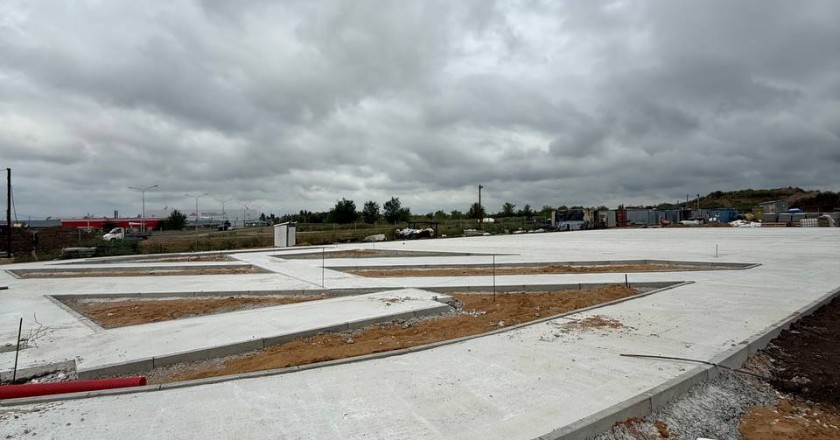

- монтаж фундаментных панелей
- монтаж стеновых панелей первого этажа
Первый дом:
- благоустройство
- автополив

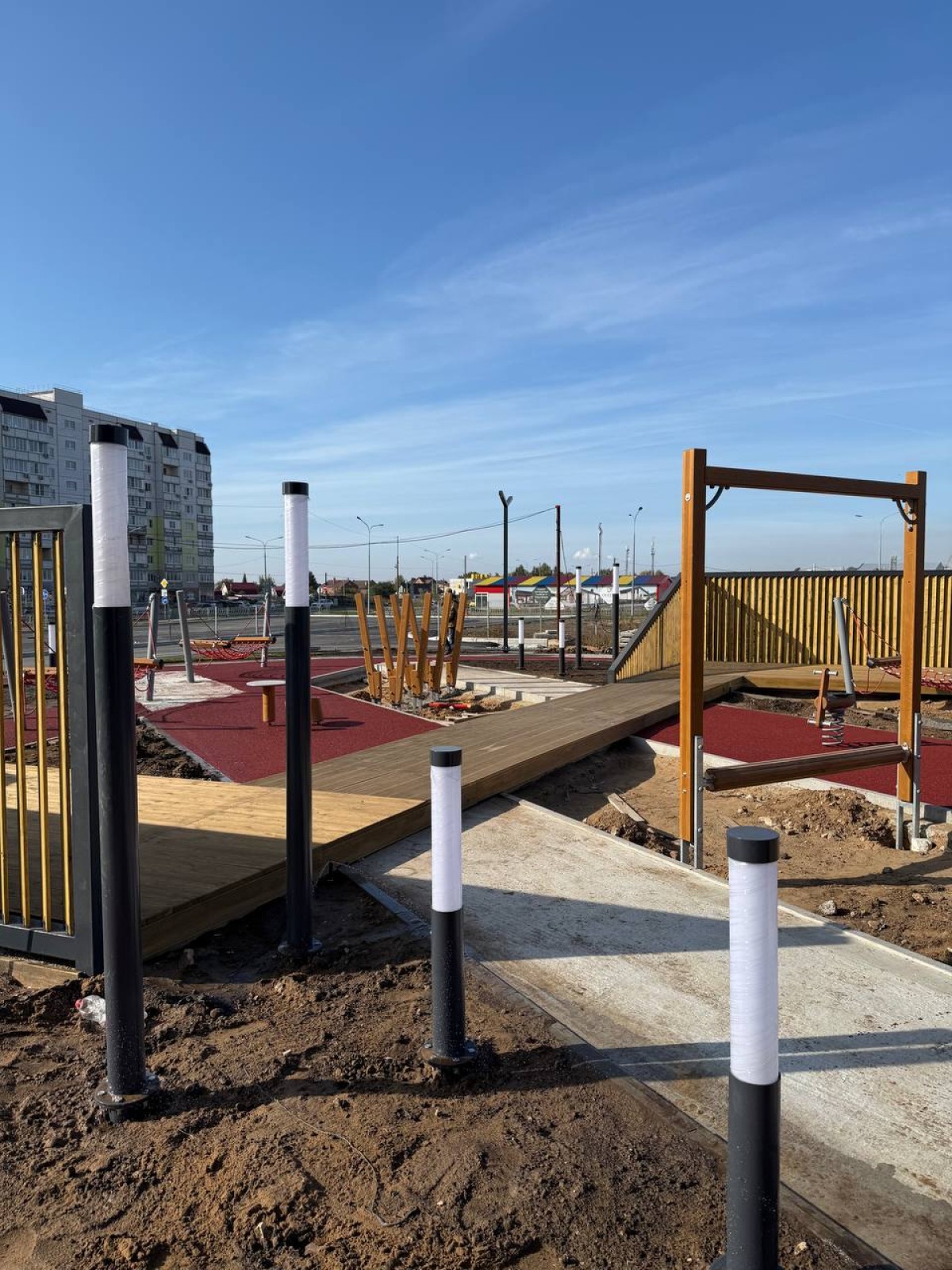

- детский городок
Второй дом:
- отделка МОП
- черновые полы
- доделка фасада
- благоустройство территории
Третий дом:
- свайное поле фундамента
- бетонирование фундамента
Первый дом:
- благоустройство дома
- опресовка систем водоснабжения / отопления
- подготовка к сдаче,
- доделка КНС
Второй дом:
- закончена электропроводка
- заканчиваем водоснабжение, отопление, кровлю
- доделываем фасад / инженерные коммуникации в подвале
Третий дом:
- начали бетонные работы по устройству фундамента
Первый дом:
- настройка лифтов
-проверка работоспособности системы отопления и водоснабжения
- установка счетчиков
Второй дом:
- прокладка электрических сетей
- подведение систем отопления
- прокладка водоснабжения и канализации
Первый дом:
- благоустройство дворовой территории
- прокладка наружных сетей
- благоустройство внутренних помещений
Второй дом:
- прокладка электрики в квартирах
- прокладка стояков водоснабжения, отопления и канализации
- подготовка проемов под установку дверей

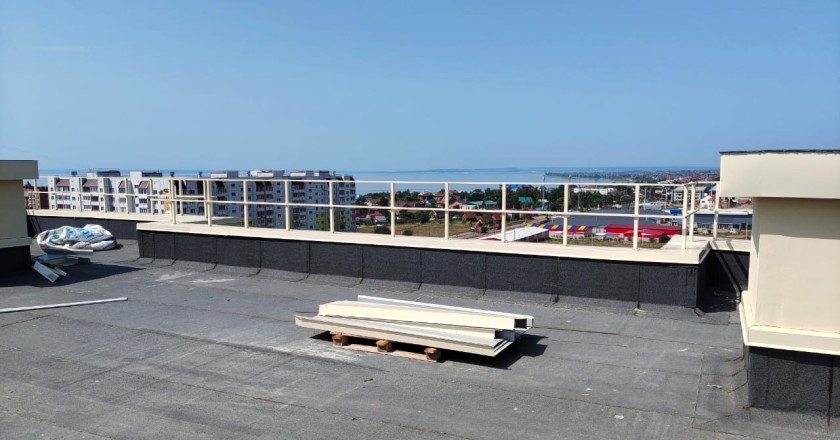

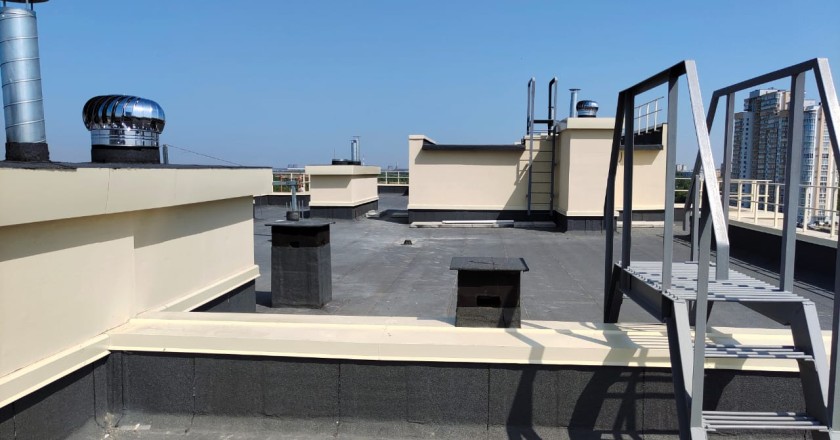

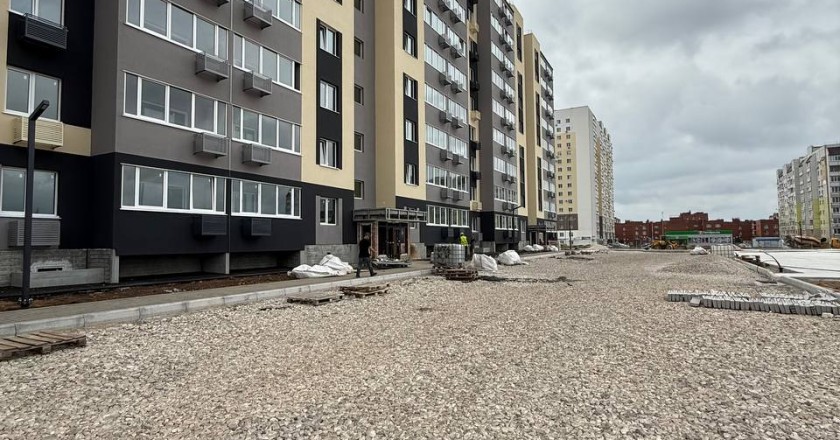

На фотографиях можно увидеть:

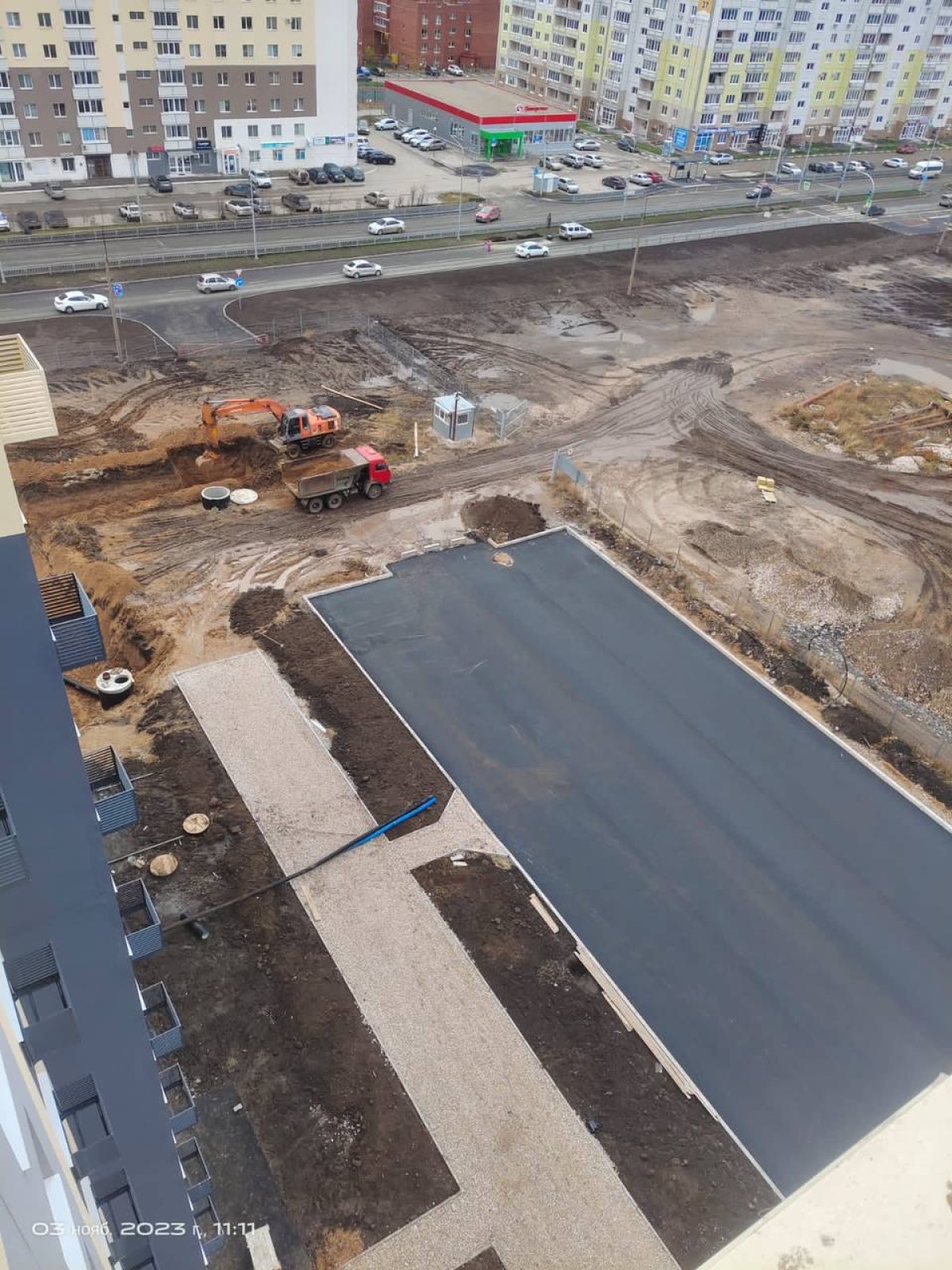

- благоустройство дворовой территории

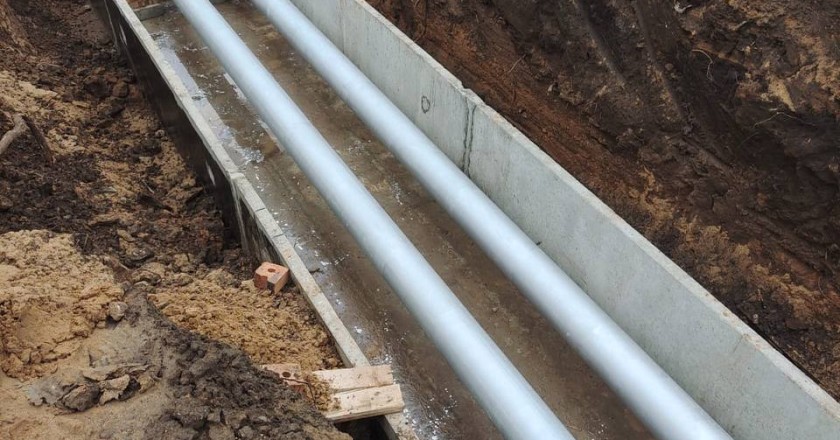

- прокладка наружных сетей

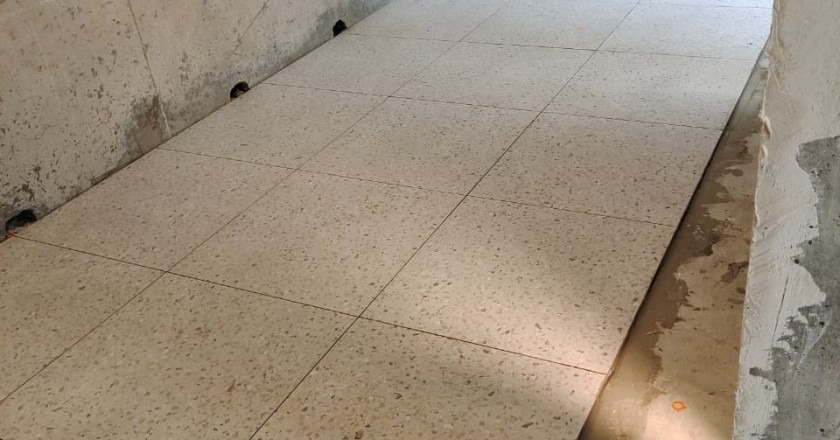

- благоустройство внутренних помещений
На фотографиях можно увидеть:
- благоустройство дворовой территории
- прокладка наружных сетей
- благоустройство внутренних помещений
На фотографиях можно увидеть:

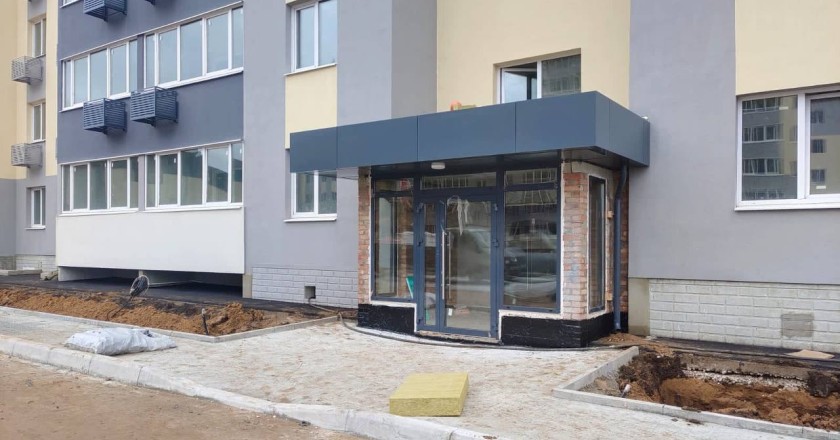

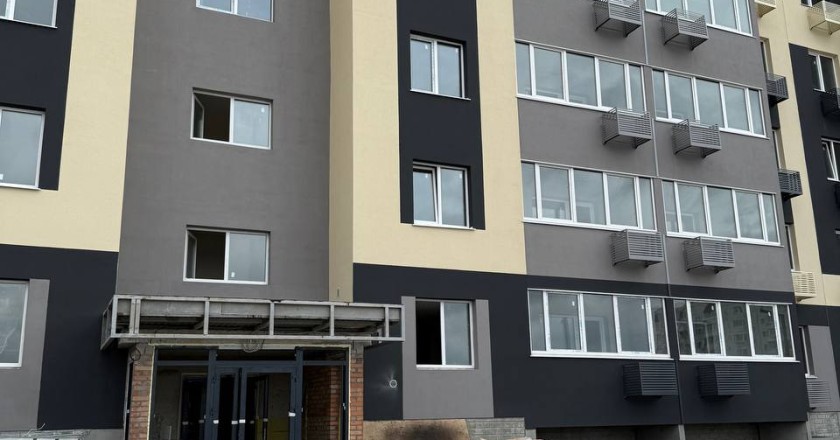

- отделку МОП и входных групп
- благоустройство дворовой территории
- прокладку сетей водопровода, канализации и отопления
- проведение наружного освещения

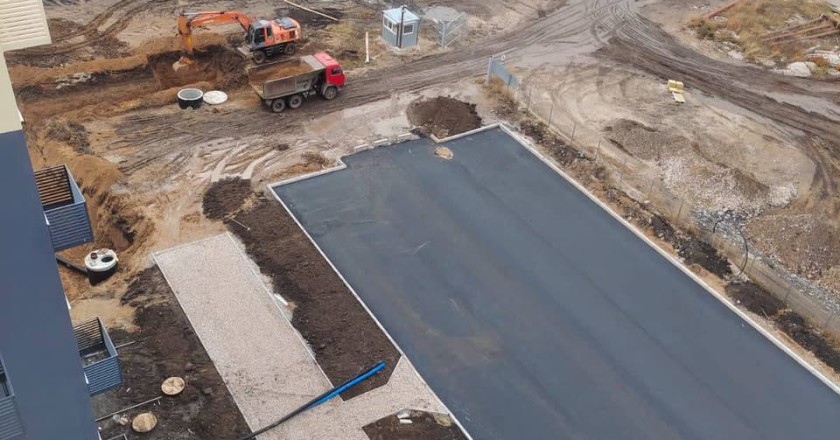

- асфальтирование проезжей части

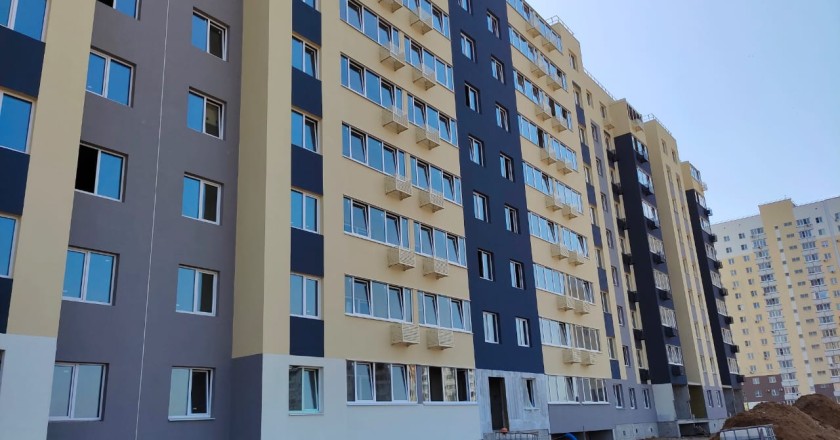

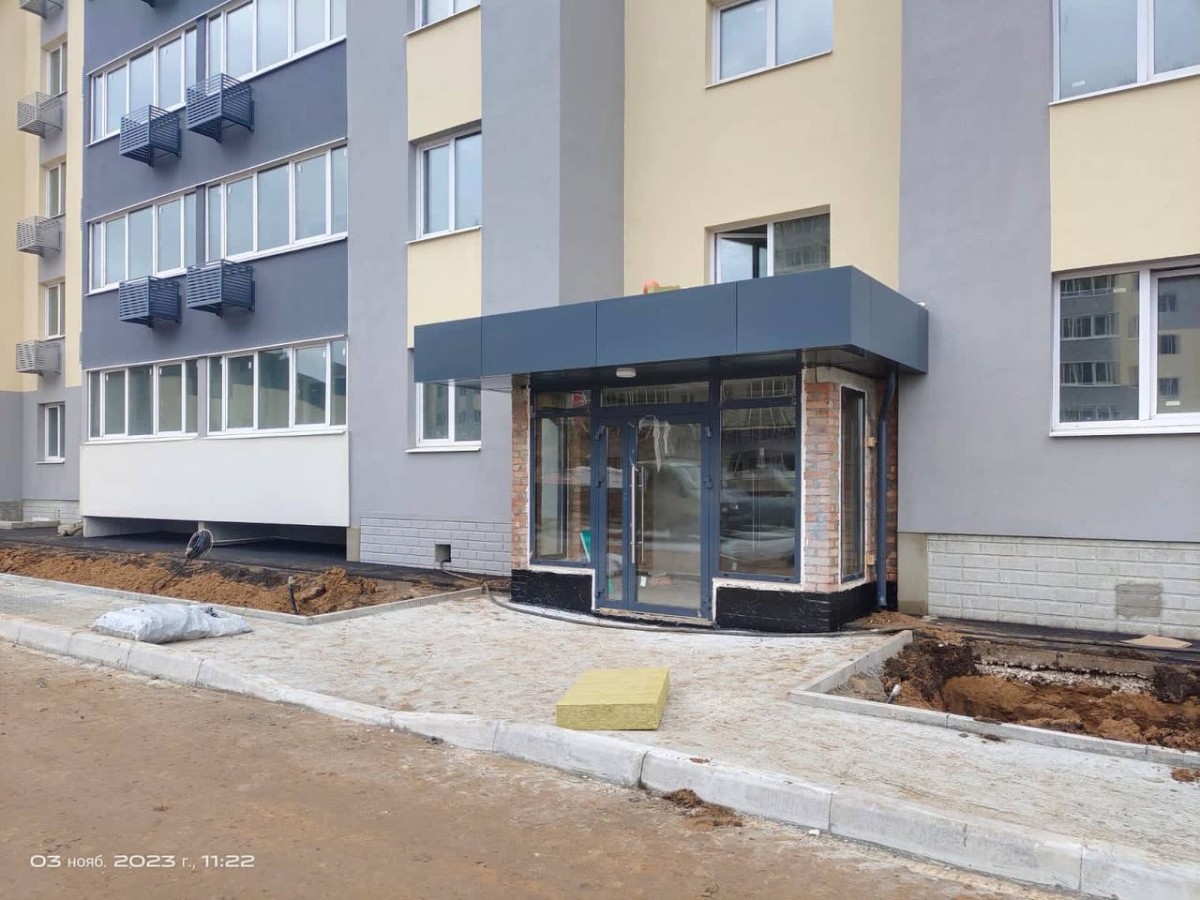

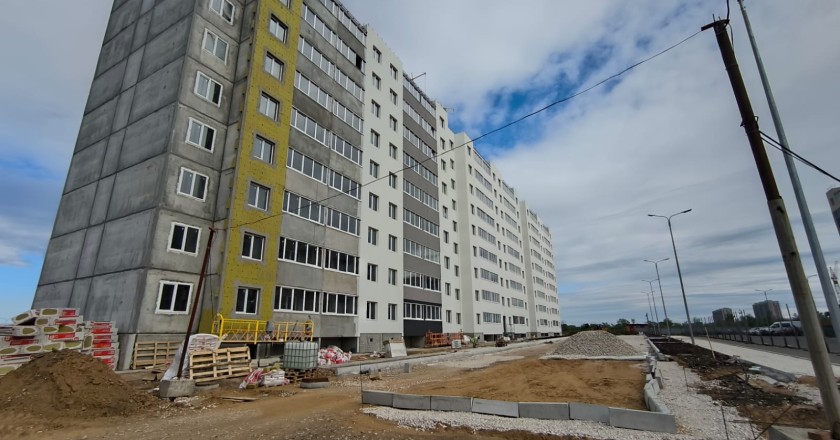

- монтаж фасада и окон
- кровельные работы

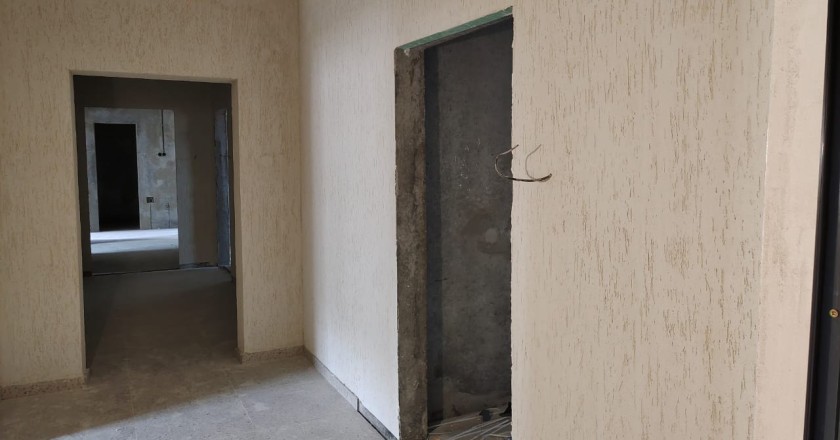

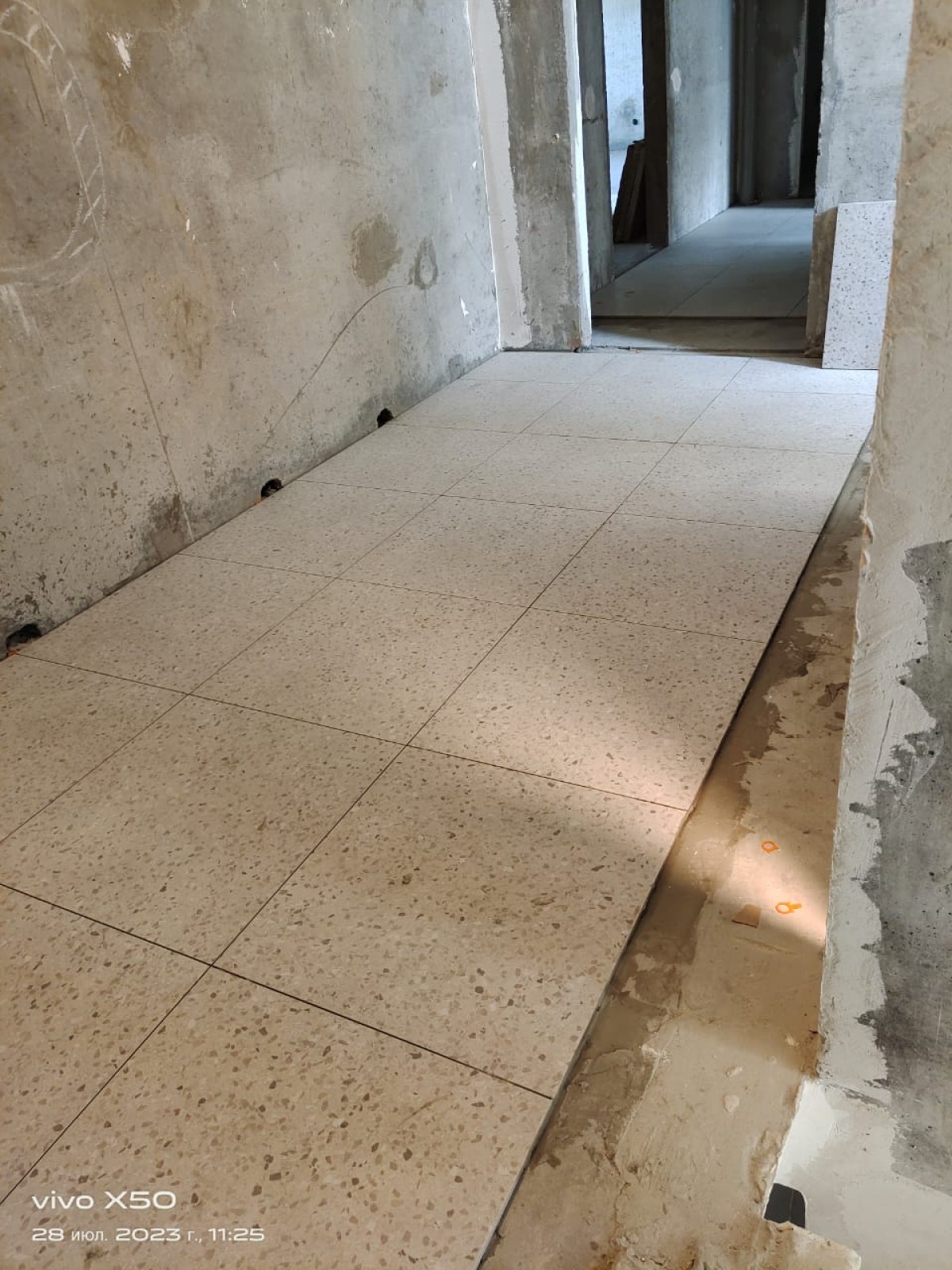

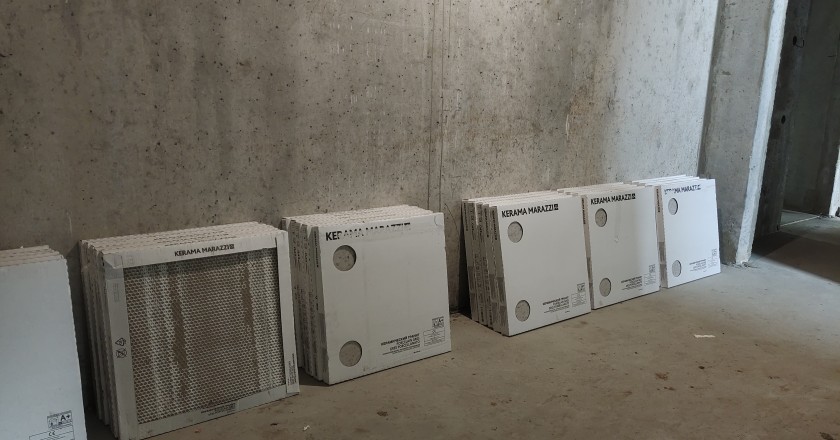

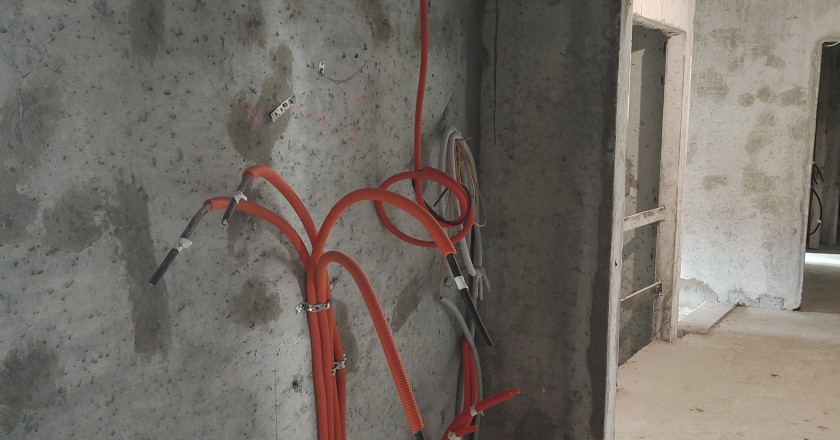

- прокладка электрики внутри дома, подготовка к черновым полам
- На фотографиях уже можно увидеть отделку мест общего пользования третьего подъезда, также установили красивые стеклянные двери
⁃ Произвели установку лифтов в 1 и 3 подъездах
⁃ Отделка последней секции фасада

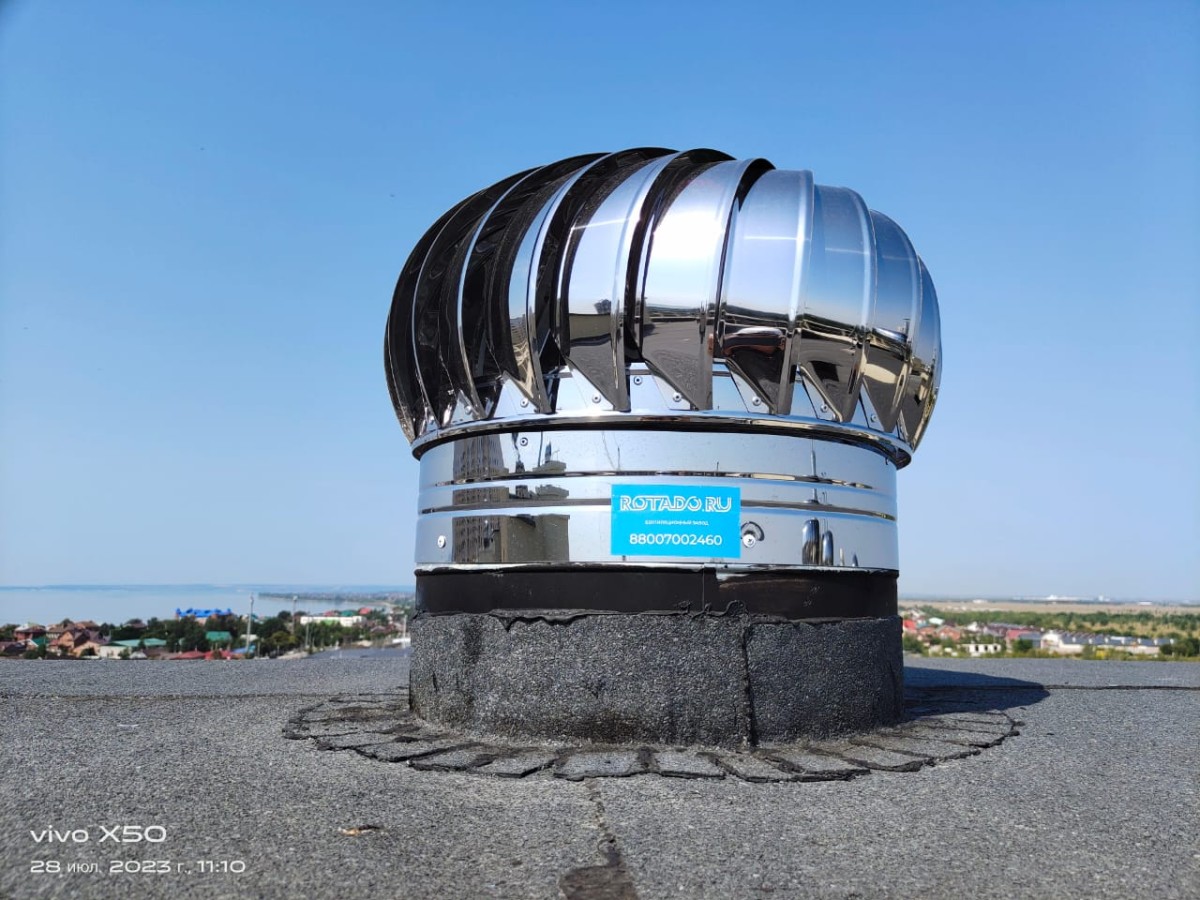

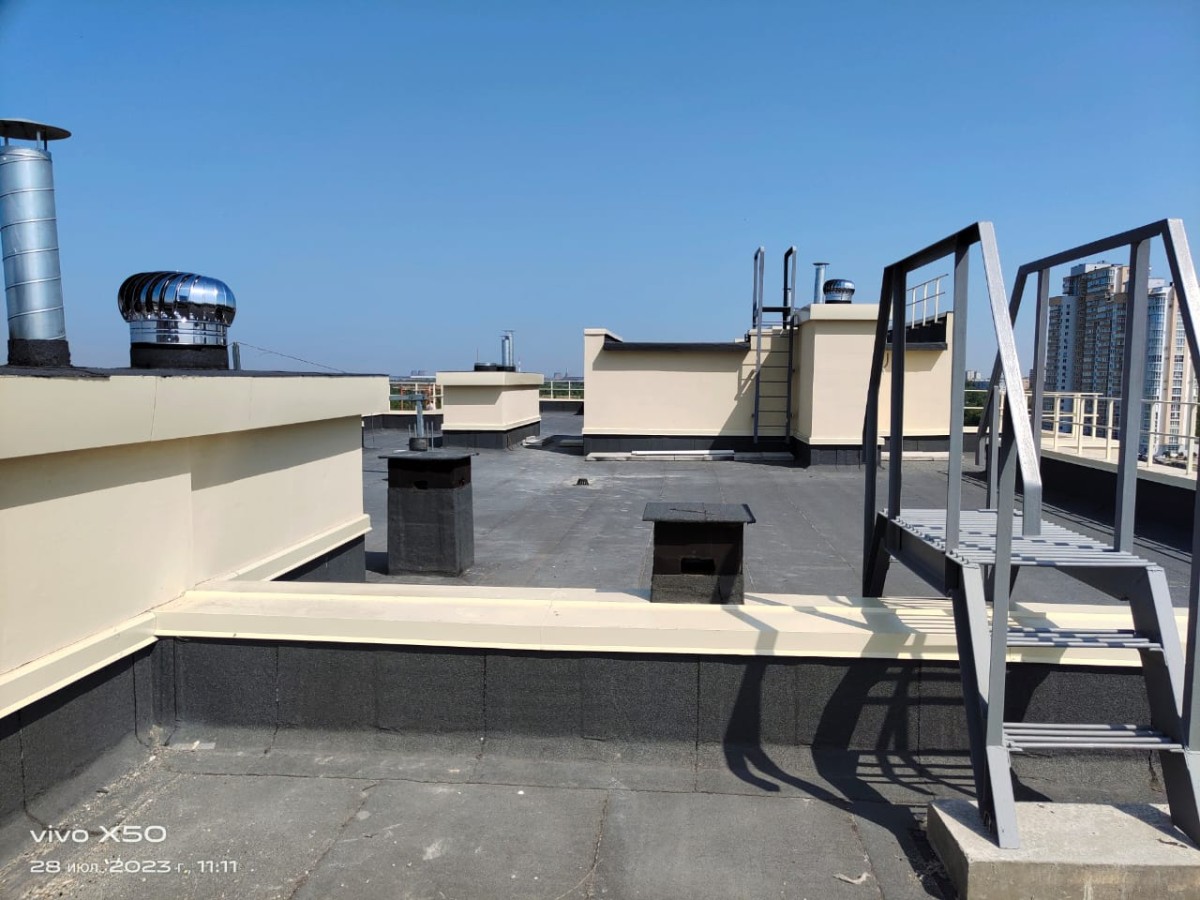

⁃ Закончены работы по кровле, ограждению крыши, установлены турбодефлекторы для эффективной вентиляции

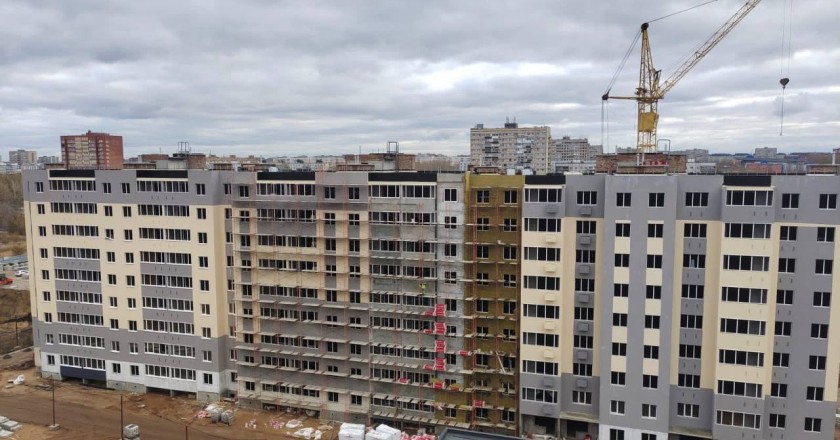

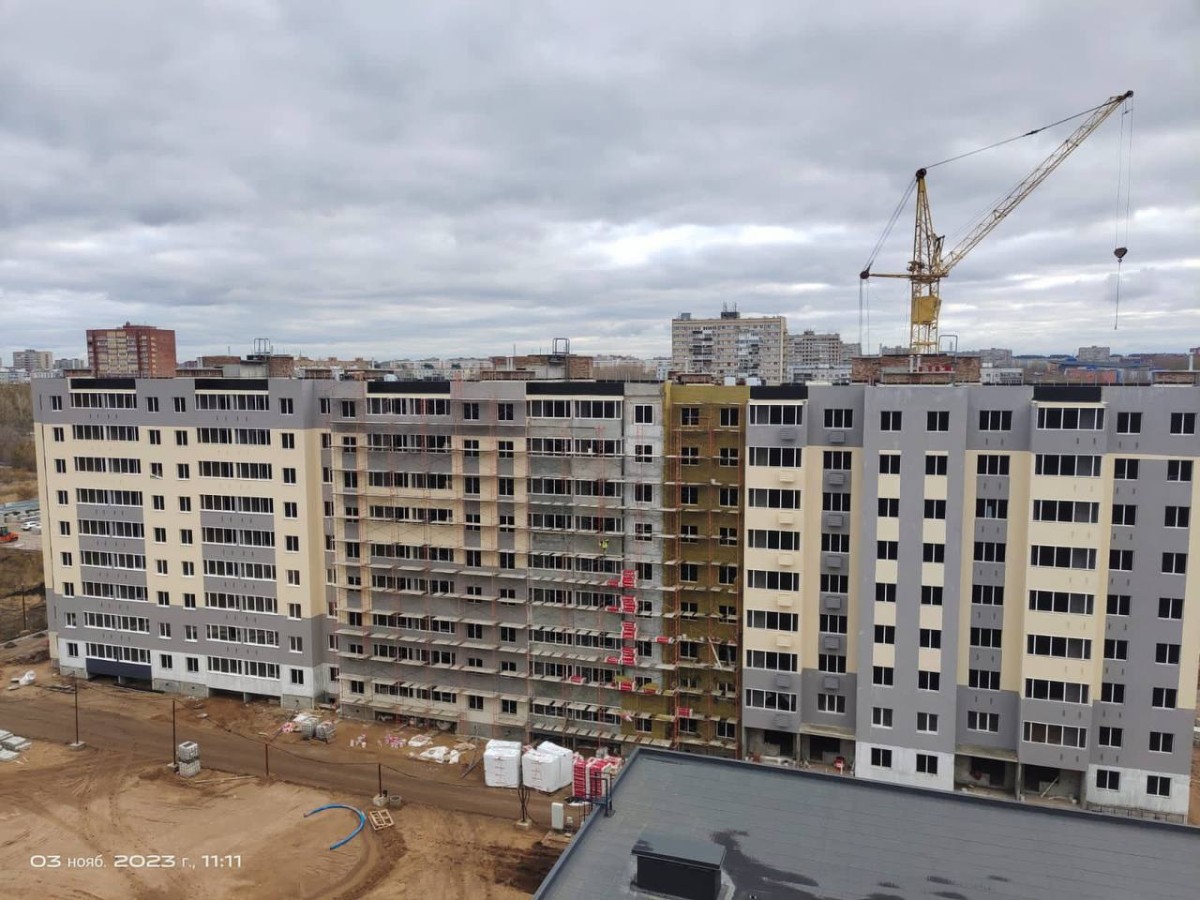

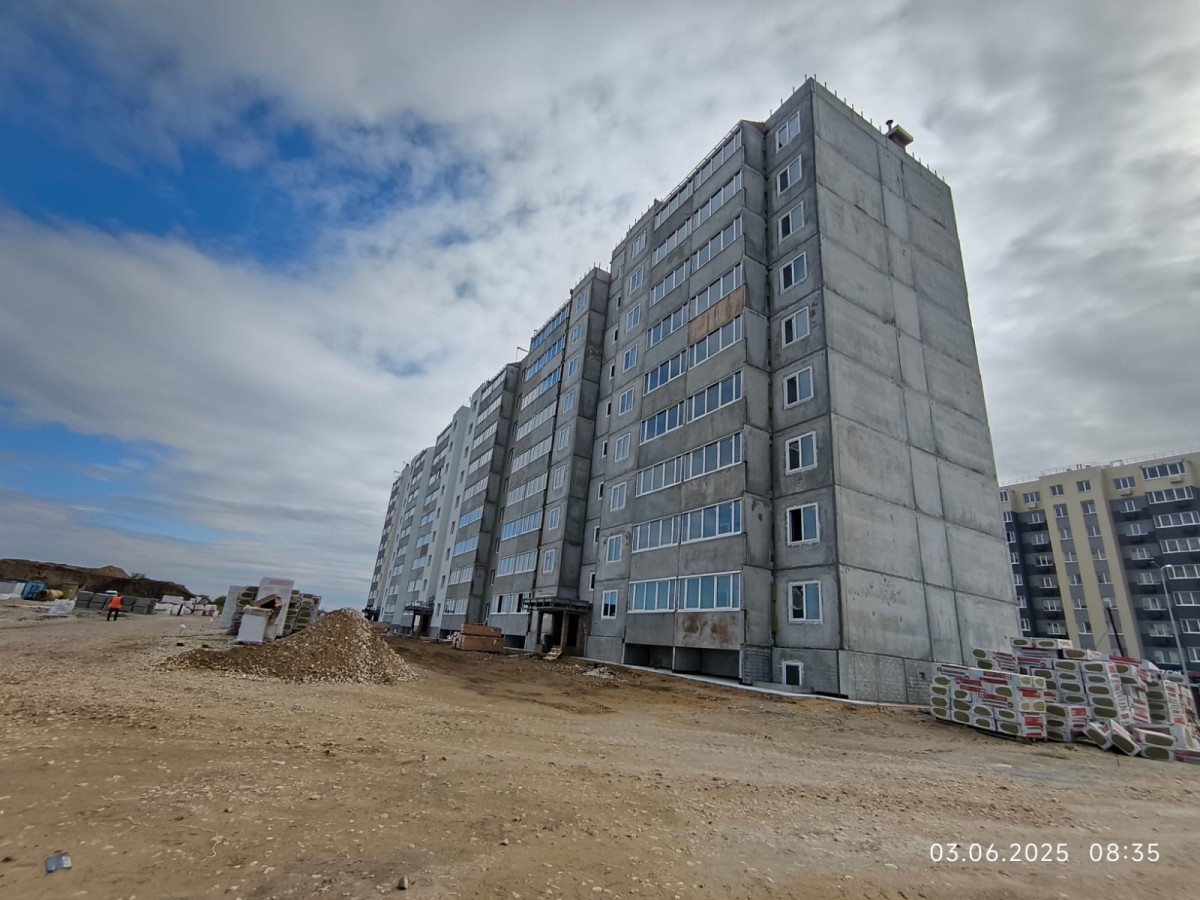

⁃ Во втором доме заканчивается возведение второго этажа
Продолжаются внутренние работы в первом доме и возведение второго

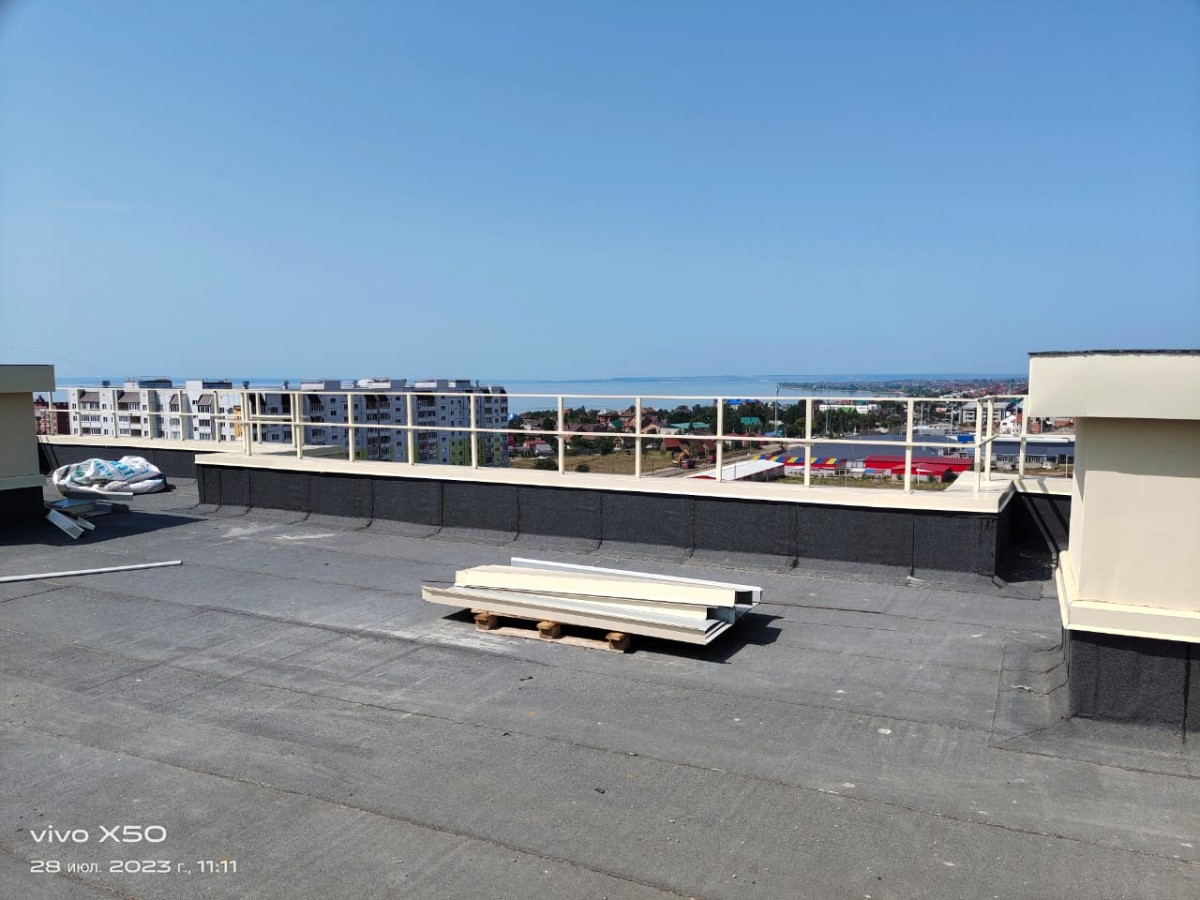

Начали кровельные работы
Ставим остекление
Скоро начнется внутренняя отделка
Делимся последними новостями. В зоне пионерной фундаментной плиты завершили гидроизоляцию,
продолжаются работы по виброизоляции.

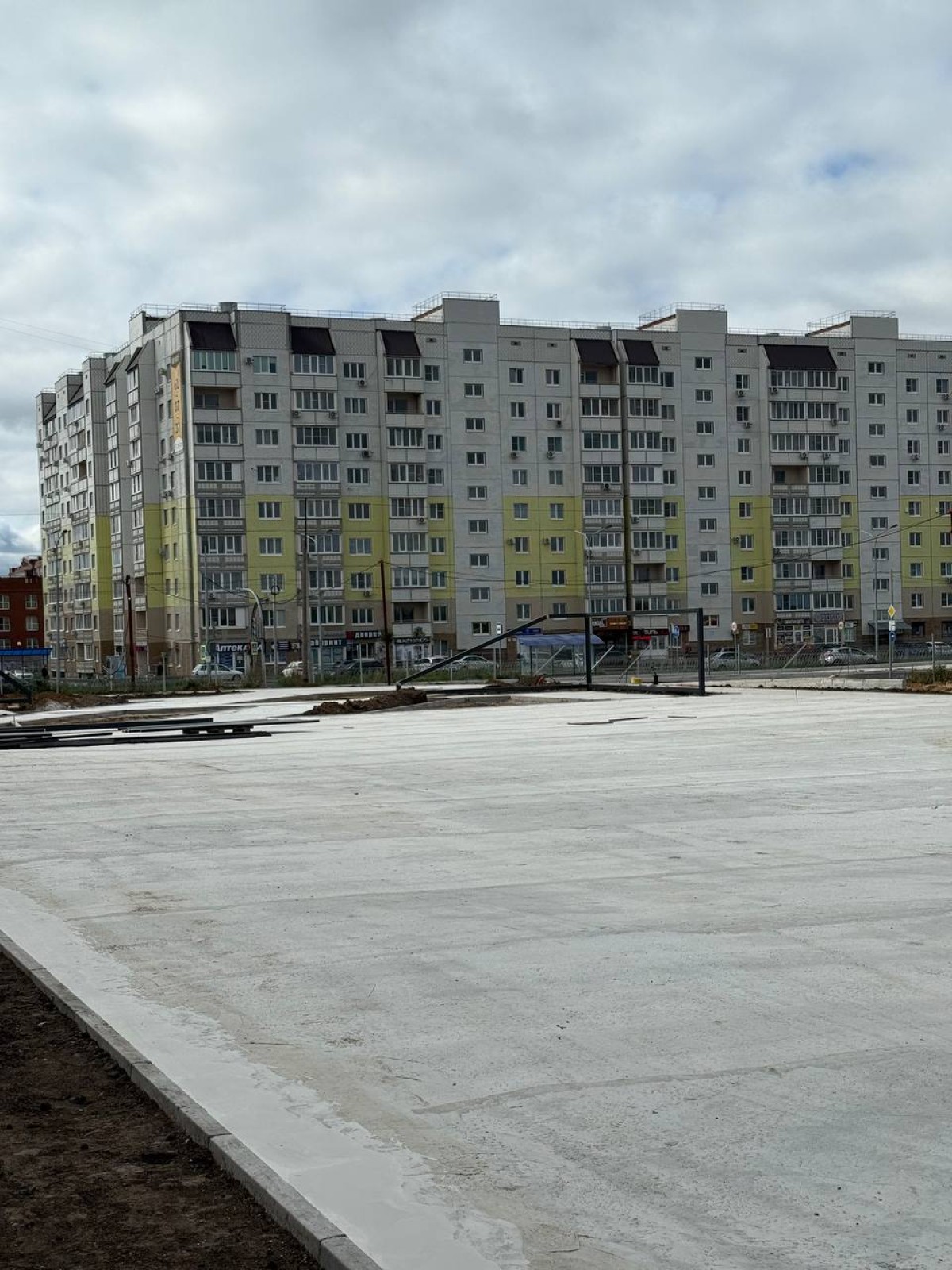

Готовность отдельных работ:
– бетонная подготовка — 69% (+ 12%)
– гидроизоляция фундаментной плиты
– виброизоляция фундаментной плиты
На фотографиях уже можно увидеть, что:

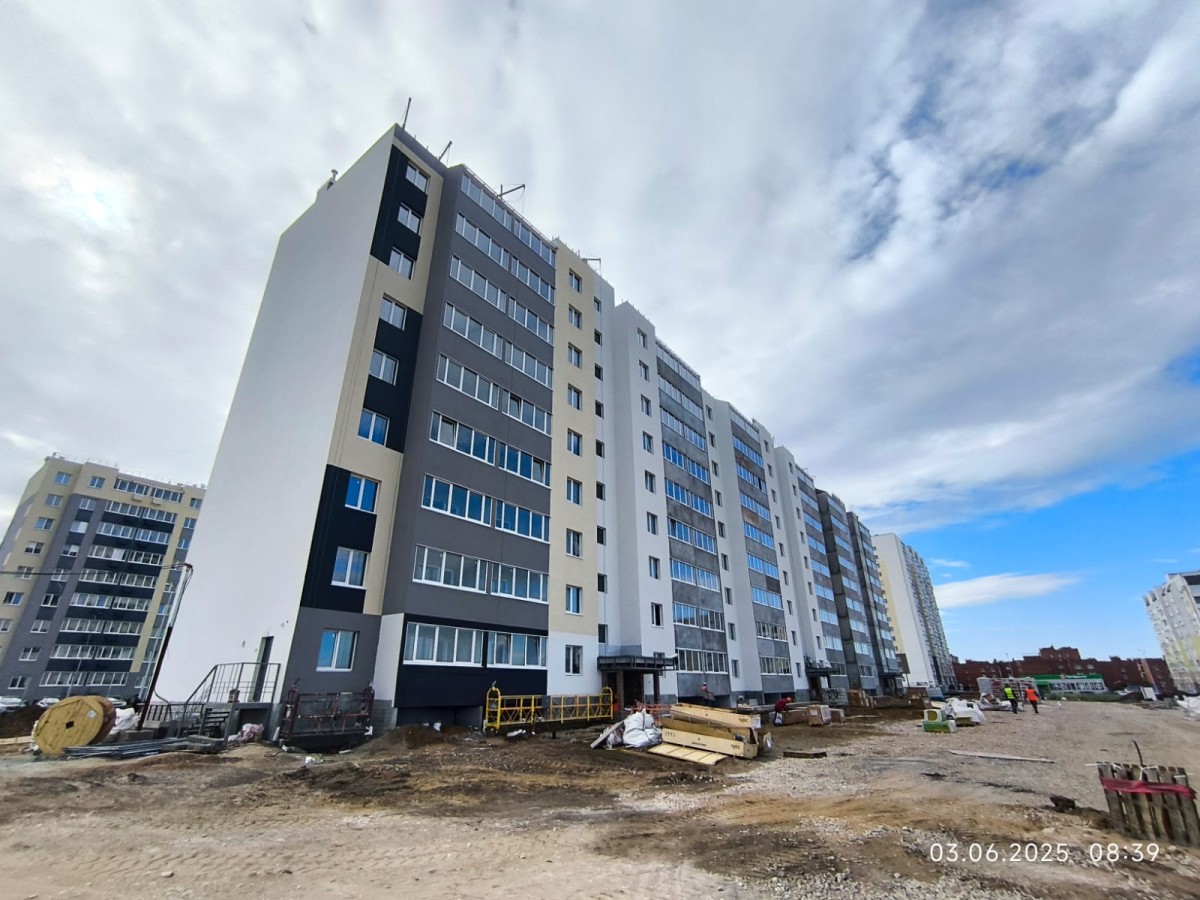

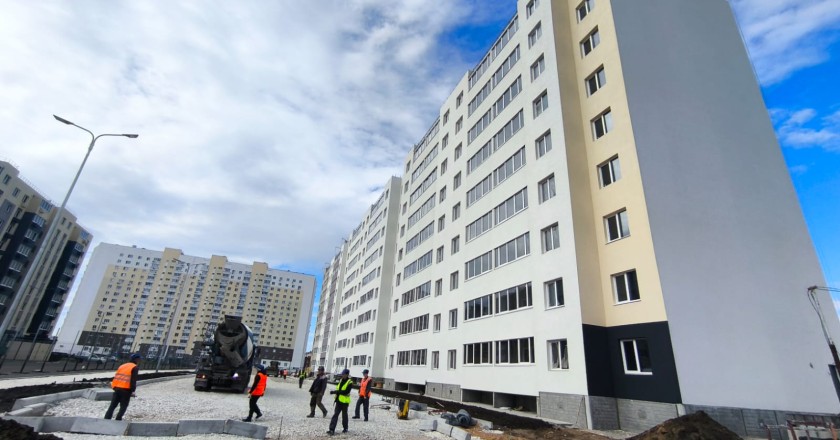

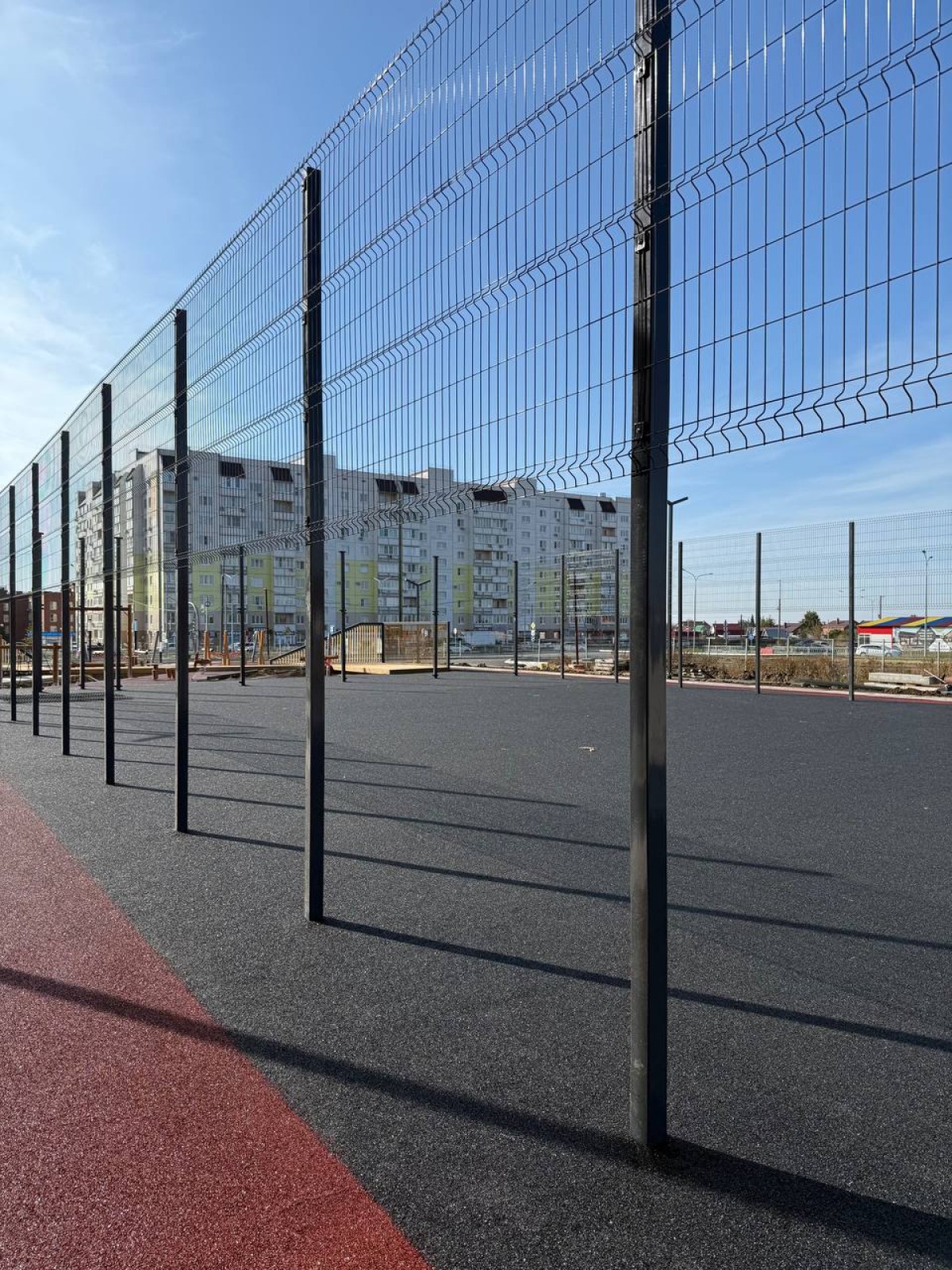

- По первому дому происходит обустройство придомовой территории, доделывают входные группы и места общего пользования, производится монтаж закладных под автополив;

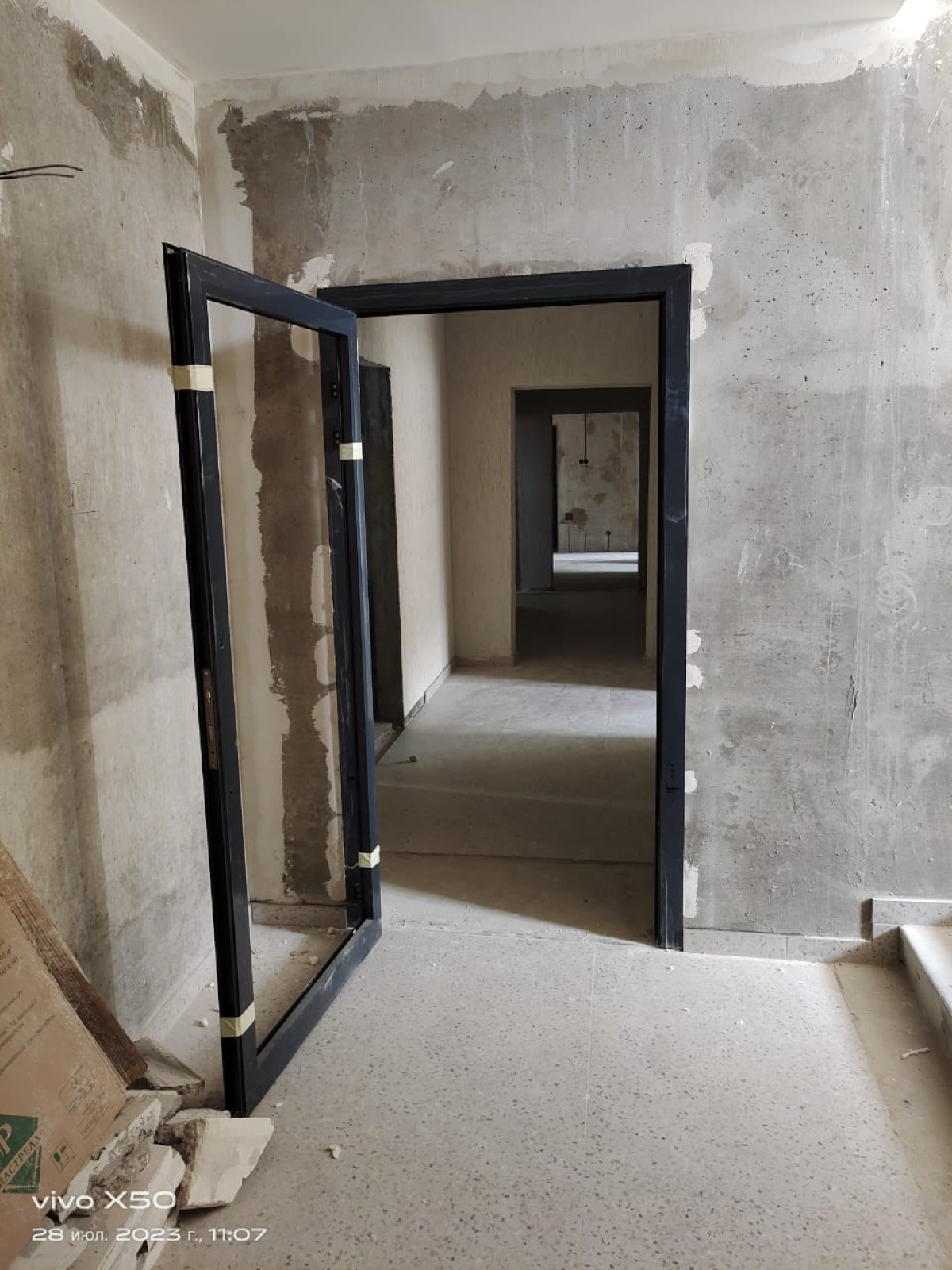

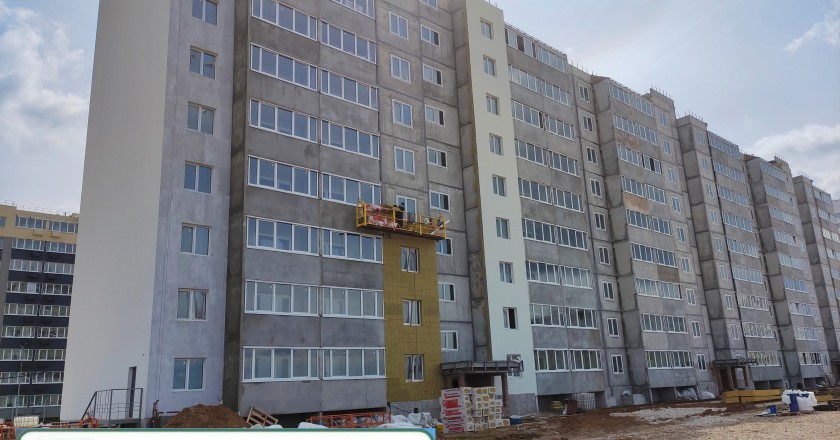

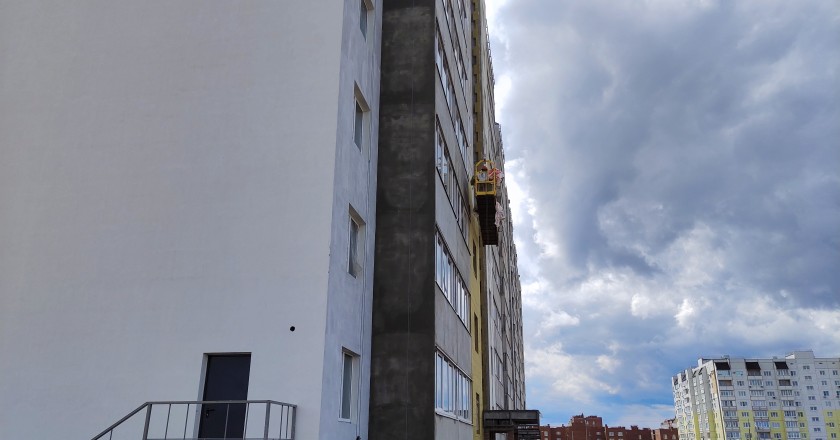

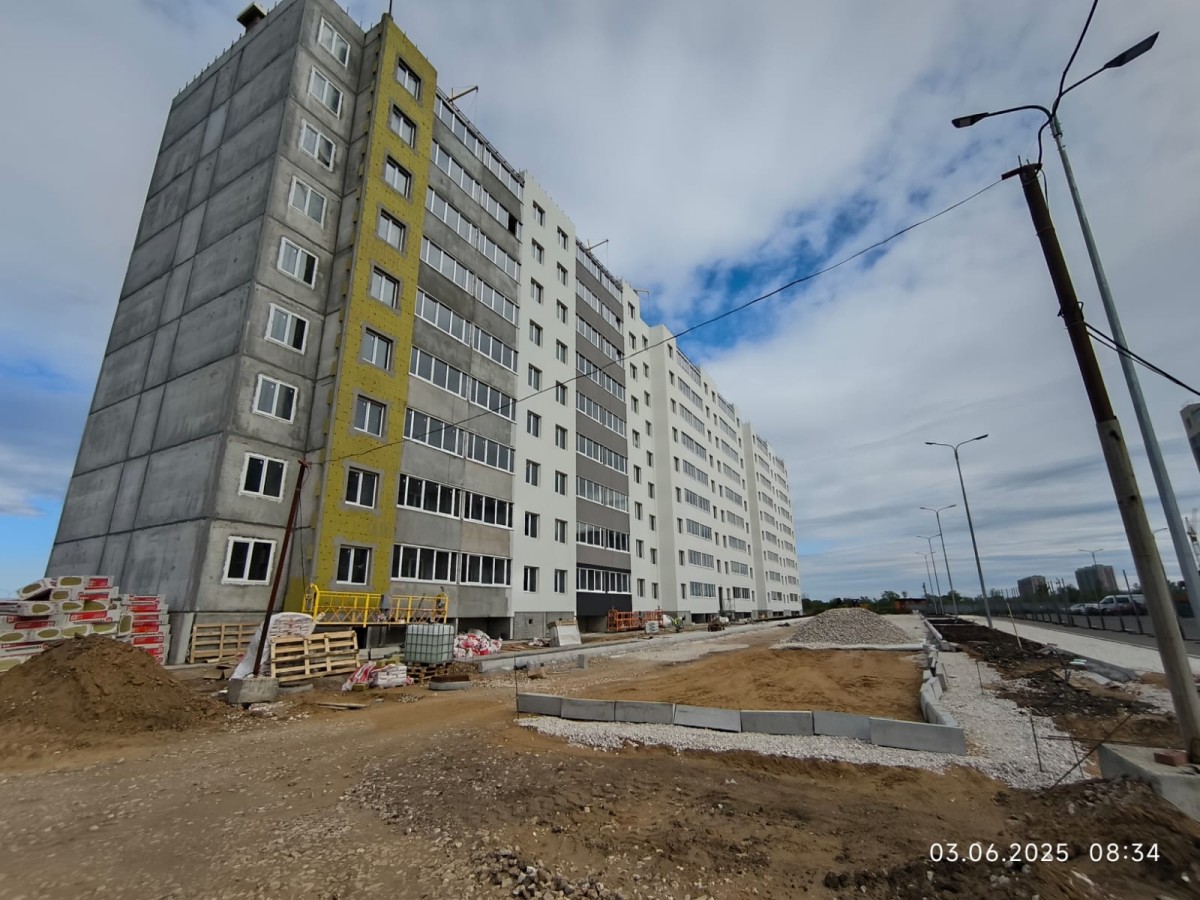

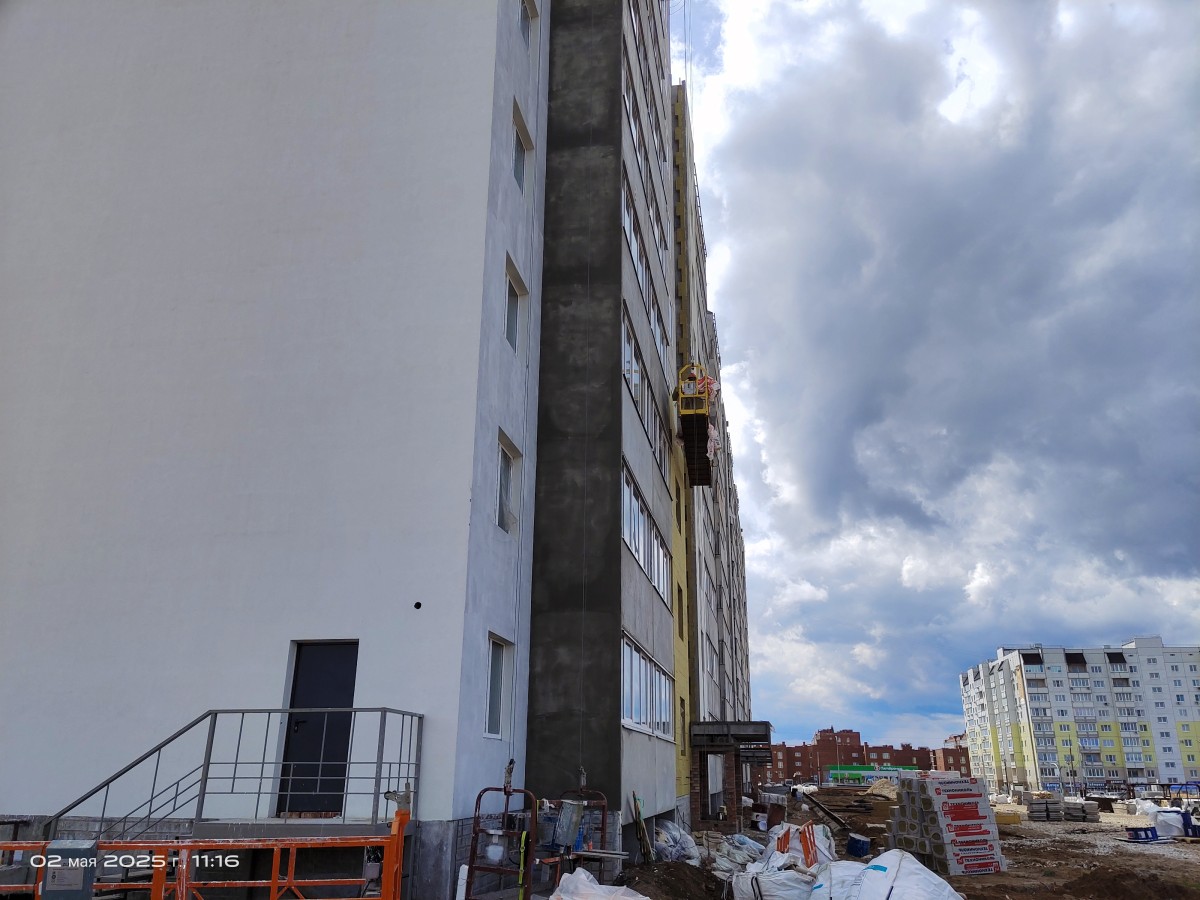

- По второму дому доделывают выходы на кровлю, производится монтаж фасада и утепление,а также монтаж окон, подготавливаются проёмы под стеклянные двери.
произвести предварительный
расчет ежемесячного платежа
по ипотечным программам
банков-партнеров
